【2tユニックの段取り】失敗しない事前確認リスト

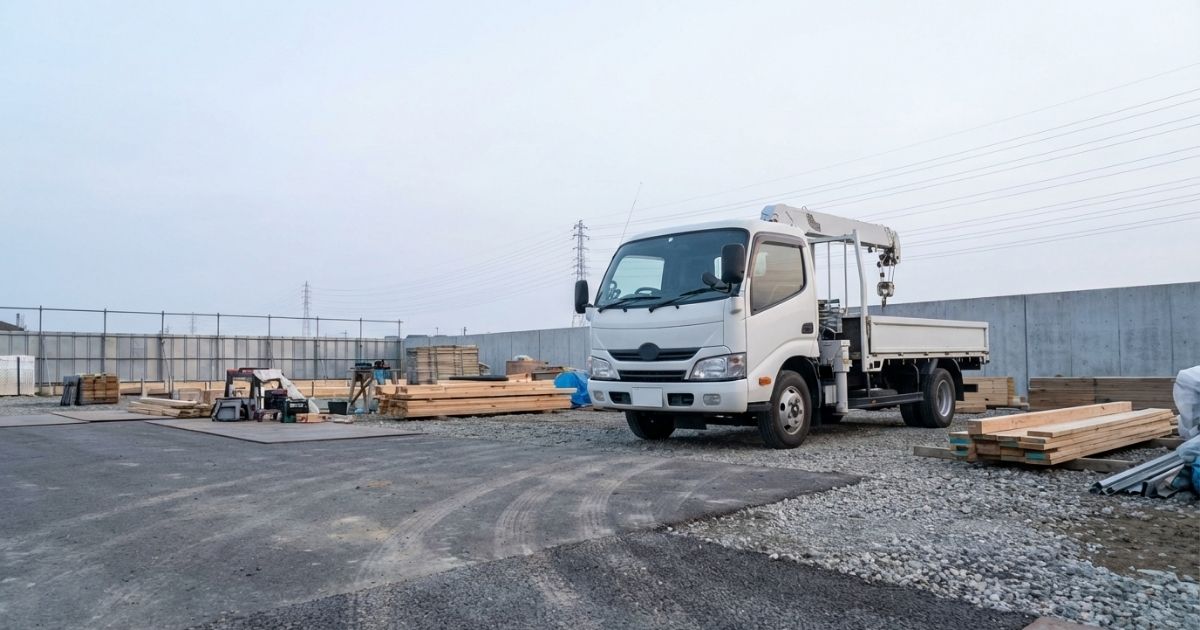

作業開始前の現場で段取り確認を行う2tユニック車のイメージ写真 2tユニック

2tユニックの段取りでは、吊り荷の情報だけでなく、車両位置、搬入経路、現場寸法、担当者、必要用具まで作業開始前に確認する必要があります。現場に着いてから不足情報を集めると、配置変更や再手配が必要になり、作業を始められないことがあります。

結論:確認を「前日まで」「出発前」「現場到着後・作業開始前」「条件変更時」の4段階に分け、数値・資料・担当者を確定させてください。未確定の項目がある場合は、作業開始後に対応せず、追加確認、配置変更、配車変更、延期を含めて開始前に判断します。

この記事で分かること:2tユニックの段取りを4段階・15項目で整理し、そのまま使える確認表までまとめます。車両・クレーンの詳しい点検方法や、玉掛けから着地までの積み降ろし手順は別記事で確認できるように案内します。

著者:ユニック車ガイド編集部(現場の手配・段取り・安全配慮を前提に、確認項目と順序を整理)

確認上の注意:通称の「2tユニック」だけでは、車両寸法や吊り上げ能力を確定できません。最終確認は使用する実車の車検証、諸元表、定格荷重表、取扱説明書で行ってください。現場条件、車種、架装、年式、アウトリガー張出条件、作業方向によって判断は変わります。社内基準、作業計画、現場責任者、安全担当者の指示を優先し、必要情報や適用できる性能表が確認できない状態では作業を開始しないでください。

  1. 2tユニックの段取りは4段階・15項目で確認する
  2. 前日までに確認する6項目
    1. 1.吊り荷の重量・寸法・形状を確認する
    2. 2.積み場所・降ろし場所・仮置き場所を決める
    3. 3.車両位置と想定作業半径を確認する
    4. 4.搬入経路と現場入口を確認する
    5. 5.作業者・合図者・誘導員・判断者を決める
    6. 6.天候と代替案を確認する
  3. 出発前に確認する4項目
    1. 1.車検証・諸元表・定格荷重表を準備する
    2. 2.敷板・玉掛け用具・養生材を準備する
    3. 3.車両・クレーンの作業前点検が完了しているか確認する
    4. 4.現場担当者と到着時刻・進入方法を共有する
  4. 現場到着後・作業開始前に確認する5項目
    1. 1.設置地盤が事前情報と一致しているか確認する
    2. 2.車両・アウトリガー・退避場所の寸法を実測する
    3. 3.実際の作業半径と揚程を確認する
    4. 4.実際の条件で定格荷重表を確認する
    5. 5.合図・立入管理・開始判断を共有する
  5. 条件が変わったときは影響する段取りを確認し直す
  6. そのまま使える2tユニック段取りチェックリスト
  7. 2tユニックの段取りでよくある質問
    1. 2tユニックの段取りと作業前点検は何が違いますか?
    2. 2tユニックの段取りで最初に確認するものは何ですか?
    3. 吊り荷の重量が分からない場合でも手配できますか?
    4. アウトリガーを最大まで張り出せない場合は作業できますか?
    5. 現場到着後に置き場所が変わったらどうしますか?
  8. まとめ
  9. 出典・参考情報

2tユニックの段取りは4段階・15項目で確認する

事前確認から当日の成立確認と判断までを順番固定で示す図解

2tユニックの段取りは、前日までに6項目、出発前に4項目、現場到着後に5項目を確認する流れにすると整理しやすくなります。条件が変わった場合は、変更の影響を受ける項目へ戻って確認し直します。

段階 項目数 主な確認内容
前日まで 6項目 荷物、現場、車両、搬入経路、体制、天候
出発前 4項目 資料、用具、点検完了、連絡
現場到着後 5項目 地盤、寸法、作業半径、アウトリガー、作業体制
条件変更時 再確認 変更の影響を受ける項目を確認し直す

段取りの判定基準

  • 確認済み:数値、資料、担当者が確定している
  • 要確認:現場到着後の実測や責任者確認が必要
  • 未確定:配車、出発、作業開始へ進まない

段取りの途中で、2tユニックを使うか、条件を変えるか、別車両へ変更するかの判断が必要になった場合は、現場条件から2tユニックを使えるか判断する手順を確認してください。

前日までに確認する6項目

1.吊り荷の重量・寸法・形状を確認する

最初に、吊り荷の重量をkgまたはt、寸法を幅×長さ×高さのmmまたはmで確認します。形状、重心位置、吊り点、付属品、梱包材の有無も合わせて整理してください。

重量は「約1t」「だいたい500kg」といった口頭情報だけで確定せず、仕様書、銘板、納品書、設計資料など、数値の根拠となる資料名を記録します。吊具の重量を含めるかどうかは、使用する実車の定格荷重表や取扱説明書の定義に従ってください。

記録例

  • 吊り荷重量:○○kg
  • 根拠資料:製品仕様書・銘板写真・納品書など
  • 荷物寸法:幅○○mm×長さ○○mm×高さ○○mm
  • 重心位置:中央・片寄り・要確認
  • 吊り点:○か所、位置を図面または写真で共有

2.積み場所・降ろし場所・仮置き場所を決める

現場住所だけでなく、荷を実際に持ち上げる位置、降ろす位置、必要に応じて仮置きする位置を決めます。置き場所が決まらないまま車両だけを手配すると、現場で車両位置を変えることになり、想定した作業半径や動線が変わる可能性があります。

積み場所・降ろし場所・仮置き場所は、車両位置とセットで図面、写真、地図への書き込みなどを使って共有してください。仮置きが必要な場合は、地盤、周囲の通行、荷の安定性を確認できる位置を選びます。

3.車両位置と想定作業半径を確認する

車両位置を仮決めし、クレーン旋回中心から吊り上げ位置までの距離、クレーン旋回中心から設置位置までの距離をm単位で確認します。あわせて、想定作業半径、必要揚程、電線、庇、足場、樹木などの位置も記録してください。

作業半径が大きくなると一般に定格荷重は低下しますが、低下の程度は車種、ブーム状態、アウトリガー張出幅、作業方向によって異なります。最大吊り上げ荷重だけで判断せず、作業半径による能力不足を事前に確認することが重要です。

4.搬入経路と現場入口を確認する

現場まで到着できても、入口や構内で曲がれない、後退進入の誘導員がいない、待機場所がないといった理由で作業開始が遅れることがあります。次の項目を前日までに確認してください。

  • 進入道路の幅
  • 門扉や現場入口の幅
  • 高さ制限と搬入口高さ
  • 狭い曲がり角や切り返し場所
  • 路上駐車や資材の有無
  • 時間帯による通行規制
  • 後退進入の有無
  • 車両誘導員の必要性
  • 到着前の待機場所
  • 作業後の撤収経路

入口幅や高さは「通れそう」という目視だけでなく、必要に応じてmmまたはmで測り、使用する実車の寸法と照合します。

5.作業者・合図者・誘導員・判断者を決める

段取りでは、必要な役割があることだけでなく、誰が担当するかまで確定させます。担当者名、役割、連絡先を一覧にし、開始判断と中止判断を誰が行うかも決めてください。

役割 段取りで確認する内容
車両運転者 使用車両、進入経路、到着時刻、待機場所
クレーン操作者 使用車両の資料、現場条件、作業計画の共有
玉掛け担当者 吊り荷情報、吊り点、用具の準備状況
合図者 担当者名、合図方法、操作者から見える位置
車両誘導員 進入・後退・退出時の配置と連絡方法
立入管理担当者 区画、通行者対応、監視位置
開始・中止判断者 開始条件、停止条件、条件変更時の判断手順

必要な資格や教育は作業内容によって異なるため、本記事では担当者を確定する段取りにとどめ、最終的には事業者の確認手順と社内基準に従ってください。

6.天候と代替案を確認する

天気予報を確認する時刻、当日に再確認する担当者、条件が変わった場合の連絡方法を決めます。雨、風、雷、視界不良、地盤の軟化などに対する一律の数値を根拠なく設定せず、使用車両の取扱説明書、作業計画、社内基準、現場責任者の判断基準を確認してください。

延期時の代替日、配置変更や車両変更の候補、荷主・配車担当・現場担当へ連絡する順序も事前に決めておくと、当日の判断が遅れにくくなります。悪天候時の詳しい確認は、雨・風・雷がある場合の判断基準を確認する記事で整理しています。

出発前に確認する4項目

1.車検証・諸元表・定格荷重表を準備する

通称の「2tユニック」は車両や架装を特定する正式な型式ではありません。出発前に、使用する実車の型式、最大積載量、車両総重量、クレーン型式、ブーム段数などを確認し、車検証、諸元表、定格荷重表、取扱説明書を現場で確認できる状態にします。

紙の資料を車載する、メーカー資料を端末に保存するなど、通信環境が悪い現場でも確認できる方法を用意してください。性能表を確認できない場合は、最大吊り上げ荷重や過去の経験から作業可否を推測しないことが重要です。

2.敷板・玉掛け用具・養生材を準備する

作業計画と吊り荷の情報に合わせ、敷板、養生材、ワイヤーロープ、ベルトスリング、シャックル、当て物、カラーコーン、区画用品、必要な連絡機器を確認します。

本記事では「必要品がそろっているか」を段取りとして確認します。玉掛け用具の選定や使用方法は、資格者、社内基準、用具の表示・取扱説明に従ってください。摩耗や損傷など、機器・用具の詳しい点検方法は別途確認します。

3.車両・クレーンの作業前点検が完了しているか確認する

段取り担当者は、点検実施者、点検日時、異常の有無、異常があった場合の処置、修理や再確認が完了しているかを確認します。油漏れ、ワイヤーロープ、フック、安全装置、アウトリガーなどの具体的な点検方法は、車両・クレーン部分の点検項目を確認する記事へ分けてください。

異常が残っている、処置内容を確認できない、点検記録が必要なのに確認できない場合は、出発または作業開始へ進まないようにします。

4.現場担当者と到着時刻・進入方法を共有する

出発前に、到着予定時刻、待機場所、現場入口、進入方向、誘導担当者、緊急連絡先、到着後に連絡する相手を共有します。道路や構内の状況が変わっている場合に備え、到着前に再連絡する時刻も決めておくと確実です。

現場到着後・作業開始前に確認する5項目

1.設置地盤が事前情報と一致しているか確認する

現場に到着したら、事前に聞いていた地盤状態と実際の設置面が一致しているか確認します。舗装の割れ、沈み、傾斜、埋戻し箇所、盛土、側溝、マンホール、地下構造物、水たまり、ぬかるみ、雨による変化などを確認してください。

敷板を用意していることだけで、地盤の安全性を断定してはいけません。現場責任者、社内基準、作業計画、取扱説明書などに基づいて判断し、設置条件を確認できない場合は作業を始めないでください。地盤、周囲、立入管理を含む確認は、作業開始前の安全項目を確認する記事で補完します。

2.車両・アウトリガー・退避場所の寸法を実測する

事前に受け取った図面や写真と実際の現場は異なることがあります。車両を設置する位置、アウトリガーを張り出す範囲、旋回範囲、吊り荷の移動範囲、作業員の退避場所をmmまたはmで実測します。

アウトリガーを最大まで張り出せることだけを唯一の条件にはせず、実際の張出幅に対応した取扱説明書と定格荷重表があるかを確認してください。必要な幅・長さの考え方は、アウトリガーを含む必要スペースを確認する記事で詳しく整理しています。

3.実際の作業半径と揚程を確認する

車両を設置する前後に、事前想定値と現場実測値を比較します。数値が変わった場合は、車両位置や作業計画をそのままにせず、定格荷重表を確認し直してください。

項目 事前想定 現場実測
作業半径 ○m ○m
必要揚程 ○m ○m
アウトリガー張出幅 ○m ○m

4.実際の条件で定格荷重表を確認する

現場実測後は、ブーム長、作業半径、アウトリガー張出幅、作業方向、吊り荷重量、吊具重量を、使用する実車の定格荷重表と照合します。最大吊り上げ荷重だけを見て判断しないでください。

アウトリガーを実際に張り出せる幅を確認し、その条件に対応した定格荷重表と取扱説明書で作業可否を確認します。該当する性能表が確認できない場合や、取扱説明書の条件を満たせない場合は作業を開始しません。

メーカー資料に「2.93t×1.6m」などの表記がある場合でも、これは特定型式・特定条件での最大クレーン容量の例です。すべての2tユニックに共通する能力ではなく、作業半径、ブーム状態、アウトリガー条件、作業方向によって適用できる定格荷重は変わります。

5.合図・立入管理・開始判断を共有する

作業開始前に、合図者、合図方法、立入禁止範囲、車両誘導、周囲の通行、退避場所、作業開始を許可する人、条件が変わった場合に停止を指示する人を共有します。

予定していた担当者が不在、合図方法が統一されていない、区画を維持できないなどの状態では、作業開始へ進みません。役割を再配置し、関係者へ共有してから開始判断を行ってください。

条件が変わったときは影響する段取りを確認し直す

段取り不足が招く失敗の連鎖と停止トリガーを示す図解

段取り後に条件が変わった場合は、作業をそのまま進めず、変更の影響を受ける項目へ戻ります。毎回すべてを最初から確認するという意味ではなく、どの数値、資料、担当者、動線が変わるかを特定して確認し直します。

  • 荷物が別の品物へ変更された
  • 荷物重量や付属品が変わった
  • 積み場所、降ろし場所、仮置き場所が変わった
  • 車両位置を変更した
  • 作業半径が伸びた
  • 必要揚程が変わった
  • 雨で地盤状態が変わった
  • 通行人や他車両の動線が変わった
  • 電線、足場、資材などの障害物が増えた
  • 合図者や誘導員が交代した

たとえば置き場所が変わった場合は、車両位置、作業半径、必要揚程、アウトリガー条件、立入範囲を再確認します。荷物重量が変わった場合は、重量の根拠、吊具重量、定格荷重表との照合をやり直します。

変更内容 主に再確認する項目
荷物・付属品の変更 重量、寸法、重心、吊り点、吊具、定格荷重表
置き場所・車両位置の変更 作業半径、揚程、張出幅、障害物、立入範囲
天候・地盤の変化 設置面、排水、敷板条件、作業継続基準
人員・動線の変更 合図、誘導、立入管理、開始・中止判断者

そのまま使える2tユニック段取りチェックリスト

次の表へ数値、資料名、担当者を記入し、「確認済み」「要確認」「未確定」で管理してください。「未確定」が残る場合は、配車、出発、作業開始のどの段階まで進められるかを責任者と確認します。

段階 確認項目 数値・資料 確認者 判定
前日まで 荷の重量 ○kg・○t 氏名 確認済み/要確認/未確定
前日まで 重量の根拠資料 仕様書・銘板・納品書など 氏名 確認済み/要確認/未確定
前日まで 荷の寸法 幅×長さ×高さ、mm・m 氏名 確認済み/要確認/未確定
前日まで 重心 位置・片寄りの有無 氏名 確認済み/要確認/未確定
前日まで 吊り点 位置・数・図面・写真 氏名 確認済み/要確認/未確定
前日まで 積み場所 住所・構内位置・写真 氏名 確認済み/要確認/未確定
前日まで 降ろし場所 構内位置・図面・写真 氏名 確認済み/要確認/未確定
前日まで 仮置き場所 位置・地盤・動線 氏名 確認済み/要確認/未確定
前日まで 想定作業半径 ○m 氏名 確認済み/要確認/未確定
前日まで 必要揚程 ○m 氏名 確認済み/要確認/未確定
前日まで 搬入経路 地図・規制・待機場所 氏名 確認済み/要確認/未確定
前日まで 入口幅・高さ 幅○m・高さ○m 氏名 確認済み/要確認/未確定
前日まで 設置スペース 幅・長さ・張出条件 氏名 確認済み/要確認/未確定
前日まで 地盤情報 舗装・土・側溝・埋戻しなど 氏名 確認済み/要確認/未確定
前日まで 電線・障害物 位置・高さ・写真 氏名 確認済み/要確認/未確定
前日まで 作業者 氏名・役割・連絡先 氏名 確認済み/要確認/未確定
前日まで 合図者 氏名・合図方法・連絡先 氏名 確認済み/要確認/未確定
前日まで 誘導員 氏名・配置・連絡先 氏名 確認済み/要確認/未確定
前日まで 立入管理担当者 氏名・配置・連絡先 氏名 確認済み/要確認/未確定
前日まで 開始・中止判断者 氏名・基準・連絡先 氏名 確認済み/要確認/未確定
前日まで 天候 予報確認時刻・確認者・現場基準 氏名 確認済み/要確認/未確定
出発前 車検証 実車と一致・確認場所 氏名 確認済み/要確認/未確定
出発前 諸元表 型式・資料名 氏名 確認済み/要確認/未確定
出発前 定格荷重表 型式・資料名・確認方法 氏名 確認済み/要確認/未確定
出発前 取扱説明書 車載・保存先 氏名 確認済み/要確認/未確定
出発前 敷板 種類・数量・状態 氏名 確認済み/要確認/未確定
出発前 玉掛け用具 種類・数量・表示・状態 氏名 確認済み/要確認/未確定
出発前 作業前点検 実施者・日時・異常・処置 氏名 確認済み/要確認/未確定
現場到着後 現場実測値 半径・揚程・張出幅・入口寸法 氏名 確認済み/要確認/未確定
現場到着後 条件変更の有無 変更内容・再確認項目 氏名 確認済み/要確認/未確定

2tユニックの段取りでよくある質問

2tユニックの段取りと作業前点検は何が違いますか?

段取りは、荷物、現場、車両配置、人員、連絡体制など、作業全体を開始できる状態にする準備です。作業前点検は、ワイヤーロープ、フック、油漏れ、安全装置など、車両・クレーンの状態確認です。

2tユニックの段取りで最初に確認するものは何ですか?

最初に、荷物の重量、寸法、形状、重心、吊り点と、積み場所・降ろし場所を確認します。その後、車両位置、作業半径、設置スペースに合う車両かを確認します。

吊り荷の重量が分からない場合でも手配できますか?

相談や仮手配はできますが、使用車両と作業可否を確定するには重量の根拠が必要です。仕様書、銘板、納品書、設計資料などで確認してください。重量が確定しないまま作業を開始しないようにします。

アウトリガーを最大まで張り出せない場合は作業できますか?

一律には判断できません。実際の張出幅に対応する定格荷重表と取扱説明書の条件を確認します。適用できる性能が確認できない場合は、車両位置、配置、使用車両を変更します。

現場到着後に置き場所が変わったらどうしますか?

車両位置、作業半径、必要揚程、アウトリガー条件、立入範囲を再確認します。使用する車両の性能表による確認が終わるまで、作業を開始しません。

まとめ

2tユニックの段取りは、次の4段階で進めます。

  1. 前日までに、荷物、現場、車両、搬入経路、担当者を確定する
  2. 出発前に、資料、用具、点検完了、連絡方法を確認する
  3. 現場では、事前想定と実測値を比較し、実際の条件で定格荷重表を確認する
  4. 条件が変わった場合は、影響を受ける段取り項目へ戻って再確認する

必要な数値、資料、担当者が未確定のまま作業開始へ進まず、追加確認、配置変更、配車変更、延期を含めて開始前に判断してください。

車両選定、資格、安全、設置、段取りをクラスタ全体から見直す場合は、2tユニックの選定・資格・安全をまとめて確認する記事を確認してください。

段取りと作業開始前の確認が完了した後は、段取り後の積み降ろし手順を確認する記事で、設置から地切り、旋回、着地、格納までの流れを確認できます。
