ユニック車の手配や仕様相談では、「ブームは何m必要か」「長いほうが安心か」と聞かれやすいです。ところが当日は、停止位置が寄せられない、障害物回避で姿勢が変わる、アウトリガーの張り出しが制限されるなどの理由で作業半径が上振れし、能力不足で中断や再手配につながることがあります。
結論は、ブームは長いほど届くが、作業能力は条件次第で下がるです。
この記事では、ブーム長さの目安だけで終わらせず、作業半径(上振れ込み)と能力表の条件を一致させて「この現場で成立するか」を判断できるように整理します。必要なブーム長さの考え方、段数・車格の違い、定格荷重への影響、能力表の見方、手配時に伝える条件、足りない場合の代替案まで、根拠を持って説明できる状態を目指します。
作業半径の見積もりが曖昧だと「届くのに吊れない」が起きやすいため、停止位置と障害物回避を含めた距離感を整理したい場合は、【ユニック車の作業半径】安全な作業距離とはで、上振れ込みの考え方を先に揃えると判断が安定します。
-
- 著者:ユニック車ガイド編集部(現場手配の実務で迷いやすい論点を「条件一致」で整理する方針)
- スタンス:安全優先・条件明示で判断を支援し、「できる/できない/条件付き可」を書き分ける
- 注意:作業可否・資格・法規は状況や現場ルールで変わるため、最終判断はメーカー資料・現場ルール・関係者指示で確認
ブーム長さで迷う理由(長さ=安心で決めると崩れる)

結論は、迷いの正体は「到達」ではなく「条件ズレで作業半径が上振れし、能力表の前提が崩れること」です。
ブーム長さの会話が先行しやすいのは、見積や元請説明で「何m届くか」を先に求められるからです。しかし現場では、停止位置が寄せられない、障害物回避でブーム姿勢が変わる、アウトリガーの張り出しが取れないなどが重なり、想定より作業半径が大きくなりやすいです。作業半径が増えるほど定格荷重は低下しやすく、結果として「届くのに吊れない」が起きやすくなります。
- ✅ 停止位置が寄せられず、想定より外側から作業する
- ✅ 障害物回避で姿勢が変わり、必要半径が増える
- ✅ アウトリガー張り出しが制限され、能力表の条件が変わる
- ✅ 伸ばし切り前提の計画になり、余裕が消える
- ⚠️ 「長い=たくさん吊れる」は危険です。到達と作業能力(定格荷重)は別で考える必要があります。
結論と判断軸(目的=成立判定を先に固定)

結論は、ブーム長さを決める前に「能力表の条件一致で成立するか」を固定することです。
ブームは長いほど届きますが、作業半径や姿勢条件が変わるほど定格荷重が下がりやすく、作業能力は安定しません。手配判断は、長さの会話に引きずられず、条件一致で成立判定する順番に統一するとブレが減ります。
- ✅ 一次判断:想定ブーム長さと能力表条件が一致した状態で作業が成立するか
- ✅ 二次判断:想定作業半径で定格荷重に余裕があるか
- ✅ 二次判断:アウトリガー張り出しや姿勢制約を織り込めているか
- ✅ 二次判断:ブームを伸ばし切らずに成立させられる計画か
- ✅ 総重量(吊り荷+吊具)を確定
- ✅ 作業半径を決める(寄せ不可・回避で上振れ込み)
- ✅ アウトリガー張り出し条件を確認(制限があるなら前提に入れる)
- ✅ ブーム条件(段数・伸縮状態・姿勢)を想定
- ✅ 能力表の該当条件に当てる → 成立/不成立を判定
- ✅ 余裕が薄いなら代替案(上位車格・外注など)も検討
ブーム長さの基本(何を指す/どう決まる/段数との関係)
結論は、ブーム長さは「到達の一部」を表す指標で、作業能力は能力表で別に確認する必要があるということです。
ブーム長さは、クレーン装置の伸縮ブームがどこまで伸びるかに関わる要素です。ただし現場で重要なのは「届くか」だけではなく、作業半径や姿勢、アウトリガー条件などが揃った状態で、定格荷重に余裕があるかです。
ブーム長さとは何を指すか(到達と混同しやすい点)
現場の会話では「ブーム長さ=届く距離」として扱われがちです。実務では、停止位置・障害物回避・姿勢制約で作業半径が変わり、同じブーム長さでも成立条件が変わります。到達の話は入口であり、成立判定は能力表で行います。
ブーム長さが決まる要素(段数・伸縮・姿勢・機種差・車格差)
ブームは段数(多段)や機種の設計、伸縮状態、姿勢条件などで見え方が変わります。2t・3tといった車格でも、装置仕様や車両条件が異なるため、同じ段数でも同じ感覚で扱わないほうが安全です。
段数(4段/5段/6段)と到達の考え方(傾向と条件で見る)
段数が増えるほど到達面の選択肢は増えやすい一方で、作業半径が上振れしやすい計画になったり、伸ばし切り前提になったりすると余裕が消えやすいです。段数は「届く」を助ける道具ですが、成立判定は能力表条件の一致で行います。
- ⚠️ ブーム長さの具体数値は機種・仕様で変わります。数字の断定より、能力表の条件一致で判断する前提が安全です。
車格・段数で何が変わる(2t/3t・4段/5段/6段の違い)
結論は、車格(2t/3t)と段数(4段/5段/6段)を分けて整理し、到達と余裕のトレードオフを条件付きで判断することです。
「2tだから小さい」「多段だから安心」と単純化すると、設置制約や半径上振れで成立しないことがあります。車格は車両条件や設置条件に影響し、段数は到達の選択肢に影響します。どちらも能力表条件の一致で成立判定する点は同じです。
2t/3tで見え方が変わるポイント(車両条件・設置制約・運用前提)
- ✅ 設置条件(停止位置・アウトリガー張り出し)が現場により制限される
- ✅ 同じ「届く」でも、条件が崩れたときの余裕の消え方が変わる
- ✅ 元請説明は「長さ」より「半径上振れ込みで成立する根拠」が重要になる
4段/5段/6段で起きやすいトレードオフ(到達と余裕のバランス)
段数が増えるほど到達の融通は利きやすいですが、伸ばし切り前提の計画は余裕を削ります。到達が必要な理由(寄せ不可・障害物回避)を言語化し、作業半径の上振れ込みで成立判定するほうが現場で崩れにくいです。
「長いほど有利?」の結論(条件一致で成立する場合のみ有利)
長いブームが有利なのは、能力表条件が一致し、半径上振れ込みでも定格荷重に余裕が残る場合です。条件ズレで半径が増えるほど、長いブームでも能力的に不利になる場面があります。
- ✅ できる:半径上振れ込みでも能力表で余裕が残る
- ✅ 条件付き可:成立はするが余裕が薄く、張り出し・姿勢の前提が崩れると不成立になり得る
- ✅ 難しい:半径上振れ込みで能力表上の余裕が取れず、代替案が必要

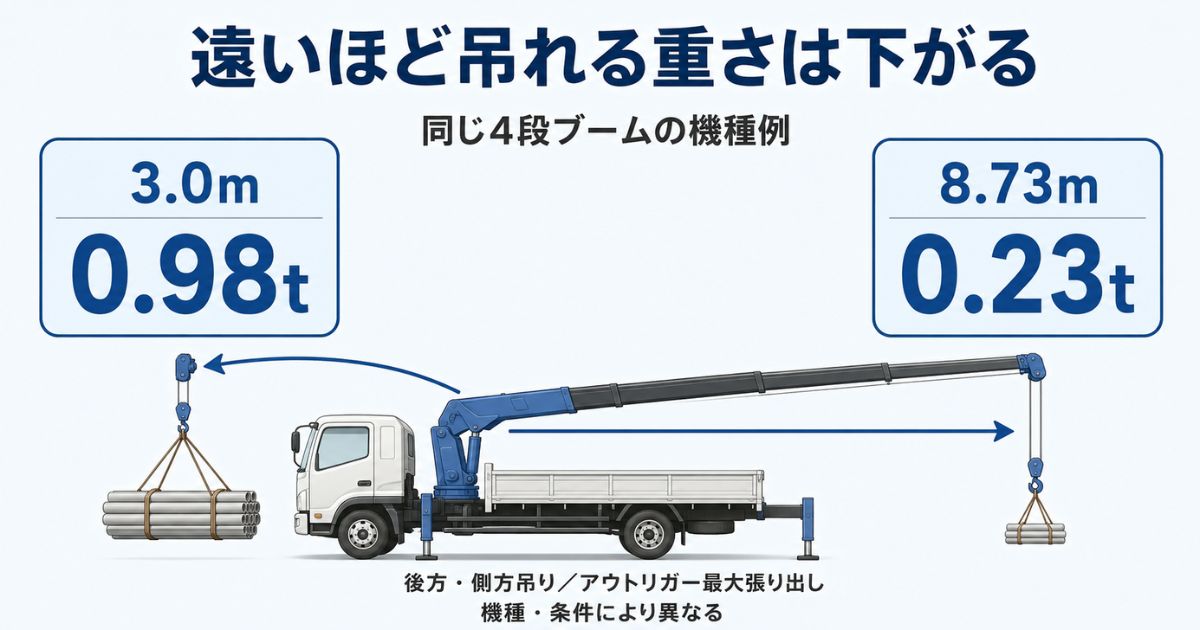

作業半径・定格荷重への影響(長いほど能力が落ちやすい構造)
結論は、ブームを伸ばして到達を取りに行くほど、作業半径が増えやすく定格荷重の余裕が減りやすいということです。
ブーム長さが必要になる場面は、停止位置が寄せられない、障害物回避が必要、上方へ到達したいなどです。これらは同時に「半径が増える条件」になりやすく、能力表の前提が崩れると作業能力が下がります。近距離でも寄せ不可なら、想定より外側から作業するため不利になることがあります。
- ✅ 計画:到達だけを見てブーム長さを優先し、半径の上振れを織り込まない
- ✅ 当日:寄せ不可・回避で半径が増え、アウトリガー条件も理想通り取れない
- ✅ 結果:能力表の前提が崩れて余裕が消え、「届くのに吊れない」状態になる
- ✅ 伸ばし切らずに成立する計画を優先する(余裕が残る)
- ✅ 作業半径は「寄せ不可・回避」を前提に上振れ込みで想定する
- ✅ 張り出し制約や姿勢制約があるなら、最初から能力表条件に入れる
能力表との合わせ方(ブーム長さでどこを見る/どう判断する)
結論は、能力表は「最大値拾い」ではなく「条件一致」で読むことです。
ブーム長さの話題は分かりやすい一方で、能力表の読み方が曖昧だと不成立リスクが残ります。能力表は、作業半径・アウトリガー条件・ブーム条件(段数や伸縮状態、姿勢)などの前提が揃って初めて判断根拠になります。
典型ミス(条件が揃っていない)
- ⚠️ ブーム長さだけで車両を選び、半径の上振れを織り込まない
- ⚠️ 最良条件(張り出し最大など)で拾い、現場制約を前提に入れない
- ⚠️ 姿勢・干渉の前提が抜け、当日に想定姿勢が取れない
読み方チェックリスト(この順でそろえる)
- ✅ 総重量を確定(吊り荷+吊具)
- ✅ 作業半径を決める(寄せ不可・障害物回避の上振れ込み)
- ✅ アウトリガー条件を確認(張り出し制約があるなら前提にする)
- ✅ ブーム条件を想定(段数・伸縮状態・姿勢)
- ✅ 能力表に当てる → 成立/不成立を判定
- ✅ 余裕が薄いなら代替検討(上位車格・外注など)
- ✅ 長さだけで決める → 半径(上振れ込み)と能力表条件で成立判定する
- ✅ 理想条件で拾う → 張り出し制約・姿勢制約を最初から前提に入れる
- ✅ 伸ばし切り前提 → 伸ばし切らず成立する計画を優先し余裕を残す
選び方・比較・実践(手配で説明できる形にする)
結論は、ブーム長さではなく「成立判定に必要な条件」を言語化して手配条件にすることです。
元請やレンタル会社へ「ブームは何m」と伝えるだけでは、当日の寄せ不可・回避・張り出し制約で前提が崩れやすいです。必要なのは、総重量・作業半径(上振れ込み)・アウトリガー条件・姿勢制約をセットで示し、能力表で成立している根拠を作ることです。
- ✅ 総重量:吊り荷+吊具(玉掛け具や治具も含める)
- ✅ 作業半径:寄せ不可・障害物回避で上振れ込み
- ✅ アウトリガー:張り出し制約の有無(最大張り出し前提にしない)
- ✅ 姿勢制約:干渉・回避が必要な方向、想定姿勢が取れるか
- ✅ 伸ばし切り依存:伸ばし切らずに成立する計画になっているか
| 比較軸 | 見方(混同しない) | 判断のコツ |
|---|---|---|
| 到達優先度 | 段数・伸縮で選択肢が増えやすい | 到達が必要な理由(寄せ不可・回避)を先に言語化 |
| 半径上振れ耐性 | 停止位置・回避で半径が増えるほど余裕が消えやすい | 上振れ込み半径で能力表に当て、余裕を確認 |
| 伸ばし切り依存度 | 伸ばし切り前提は余裕が消えやすい | 伸ばし切らずに成立する計画を優先 |
| 設置制約への強さ | 車格・現場状況で張り出し条件が変わる | 張り出し制約を前提にして成立判定する |
| 説明のしやすさ | 「長さ」より「条件一致の根拠」が必要 | 総重量・半径上振れ・張り出し・姿勢をセットで伝える |
- ⚠️ 失敗例:ブームは届くが、寄せ不可で半径が増えて能力不足になる
✅ 回避策:半径は上振れ込みで確定し、能力表の該当条件で成立判定する - ⚠️ 失敗例:最大張り出し前提で拾い、現場で張り出しが取れず余裕が消える
✅ 回避策:張り出し制約を前提に入れ、条件一致で判断する - ⚠️ 失敗例:伸ばし切り前提になり、姿勢が変わった瞬間に不成立になる
✅ 回避策:伸ばし切らず成立する計画を優先し、余裕を残す
費用感・レンタル/購入/外注の考え方(条件提示型)
結論は、費用を語る前に「当日不成立を避ける条件提示」を整えることです。
ブーム長さだけで手配すると、当日の前提崩れで中断や再手配につながり、工程や安全管理の負担が増えます。金額の一般論よりも、成立判定の精度を上げるための情報整理が重要です。
レンタル時に伝えるべき条件(ブーム長さだけで終わらせない)
- ✅ 総重量(吊り荷+吊具)
- ✅ 作業半径(寄せ不可・回避で上振れ込み)
- ✅ アウトリガー張り出しの制約有無
- ✅ 姿勢制約(干渉・回避方向)
- ✅ 伸ばし切り前提の有無(伸ばし切らず成立が理想)
購入・外注を検討する目安(条件が重いほど成立判定が重要)
寄せ不可や回避が常態化し、半径上振れが大きい案件が多い場合は、成立判定の精度が工程と安全を左右します。余裕が取れない状態が続くなら、上位車格の検討や外注を含めた体制設計が必要になることがあります。
安全・法規・資格の注意(確認手順として提示)
結論は、能力表で成立しても安全条件が揃わなければ成立しないため、確認手順を固定することです。
能力表は成立判定の根拠になりますが、地盤・水平、周囲干渉、合図体制、立入管理などの安全条件が揃わない場合、作業は成立しません。資格や法規も状況で必要条件が変わるため、断定ではなく確認手順として整理します。
安全条件の基本(地盤・水平、周囲干渉、合図体制・立入管理)
- ✅ 地盤の支持・水平確保ができる状態で設置する
- ✅ 周囲干渉(電線・建物・障害物)を事前に確認する
- ✅ 合図体制と立入管理を整え、第三者が近づかない状態を作る
資格・法規の確認手順(作業内容→体制→現場ルール→一次資料)
- ✅ 作業内容を整理する(吊り上げ、合図、玉掛けなど役割を分ける)
- ✅ 体制を整理する(誰が操作し、誰が合図し、誰が玉掛けするか)
- ✅ 現場ルールを確認する(元請・施設・安全基準)
- ✅ 一次資料で確認する(メーカー資料・公的情報の入口)
当日止められないための最終確認(停止位置・半径上振れ・張り出し・姿勢干渉)
- ✅ 停止位置が想定より外側になる可能性を織り込む
- ✅ 作業半径の上振れを確認し、能力表の条件と一致しているか確認する
- ✅ アウトリガー張り出し制約がないか、姿勢干渉がないか確認する
- ✅ 安全条件(地盤・水平・干渉・合図体制)を最終確認する
※最終判断は現場ルール・メーカー資料・関係者指示で確認してください。
FAQ
ブーム長さは何を指す?
クレーン装置の伸縮ブームが伸びる範囲に関わる指標です。到達の話は入口で、成立判定は能力表で行います。次に確認:総重量(吊具込み)と作業半径(上振れ込み)。
段数が増えると必ず長くなる?
段数が増えるほど到達の選択肢は増えやすいですが、機種・仕様で変わります。次に確認:機種の能力表条件と現場の制約(張り出し・姿勢)。
ブームが長いほど有利?
条件一致で成立する場合のみ有利です。半径上振れで定格荷重の余裕が消えると不利になります。次に確認:半径上振れ込みで能力表に当てて余裕が残るか。
長いブームは能力的に不利になる?
到達を取りに行くほど半径が増えやすく、定格荷重が下がりやすい傾向があります。次に確認:伸ばし切らず成立する計画にできるか。
2tと3tでブーム長さの考え方は違う?
車格は車両条件や設置条件に影響し、成立条件の崩れ方が変わることがあります。次に確認:張り出し制約と姿勢制約を前提に入れた成立判定。
能力表とブーム長さはどう合わせて見る?
ブーム条件(段数・伸縮状態・姿勢)と半径、アウトリガー条件を揃えて能力表に当てます。次に確認:総重量→半径(上振れ込み)→張り出し→姿勢の順で条件一致。
レンタル時に長さで伝えるべき情報は?
長さだけでは不足です。総重量(吊具込み)、半径(上振れ込み)、張り出し制約、姿勢制約をセットで伝えるほうが安全です。次に確認:能力表の該当条件で成立しているか。
ブームが足りないときの代替手段は?
上位車格の検討や外注など、条件に応じて代替案が必要になることがあります。次に確認:余裕が薄い原因が「半径上振れ」「張り出し制約」「姿勢制約」のどれか。
能力表が手元にないときは何を確認すべき?
まず総重量と半径(上振れ込み)、張り出し制約と姿勢制約を整理しておくと、確認がスムーズです。次に確認:メーカー資料やレンタル会社の一次情報で条件一致を確認。
まとめ & CTA(次に取る行動を明示)
ブームは到達を伸ばす一方で、作業半径の増加により定格荷重が低下しやすく、作業能力に直接影響します。「長い=安心」で決めると、寄せ不可・障害物回避・張り出し制約で前提が崩れ、能力不足で不成立になりやすいです。
- ✅ ブームは長いほど届くが、作業能力は条件次第で下がる
- ✅ 迷いは半径上振れ・張り出し制約・姿勢制約で起きやすい
- ✅ 長さではなく、能力表の条件一致で成立判定を固定する
- ✅ 総重量(吊具込み)
- ✅ 作業半径(上振れ込み)
- ✅ アウトリガー条件と姿勢制約
- ✅ 能力表の該当条件で成立/不成立を判定してから手配
