ユニック車の段取りで迷いやすいのが、「敷板は必要?」「舗装だから大丈夫?」「敷板が足りないと作業が止まる?」という判断です。現場では停車位置、アウトリガーの張り出し、地盤の状態、周囲の動線を同時に確認するため、敷板の扱いが後回しになりやすくなります。
結論は、敷板はアウトリガー荷重を地面に分散し、沈下・傾き・舗装破損のリスクを下げるための基本装備です。舗装路面や短時間作業、2t・3tユニックでも、地盤状態や現場ルールを確認し、原則として使用前提で判断します。

ただし、敷板を置けば必ず安全という意味ではありません。車両・クレーン取扱説明書、事業者の安全基準、元請・現場ルール、作業責任者の判断を優先し、不安が残る場合は作業位置の変更や中止も含めて安全側で判断してください。
アウトリガーの張り出しと敷板の関係を先に整理したい場合は、【ユニック車アウトリガーとは】役割・張り出し・敷板の基本を確認すると、設置位置や水平確保の考え方がつかみやすくなります。操作前の全体確認から見直したい場合は、【ユニック車の操作方法】初心者がつまずきやすいポイントと対策もあわせて確認してください。
ユニック車ガイド編集部(現場段取り・安全確認の視点で編集)
- ✅ 断定ではなく「判断軸」と「確認手順」を提示し、現場で迷いにくい形に整理
- ✅ 安全・法規に関わる事項は、車両・クレーン取扱説明書、事業者基準、現場ルールを優先して確認
- ⚠️ 不安が残る場合は無理に進めず、作業責任者へ相談して安全側で判断
敷板とは|アウトリガー荷重を地面に分散する板
敷板とは、ユニック車のアウトリガー下に置き、地面にかかる荷重を広い面で受けるための板です。アウトリガーの足先だけで荷重を受けると、地面に力が集中し、沈下・ズレ・舗装破損が起きやすくなります。
敷板の基本的な役割
- ✅ アウトリガー荷重を点ではなく面で受ける
- ✅ 地盤への局所的な圧力を下げる
- ✅ 片脚だけ沈むリスクを下げる
- ✅ 舗装の割れ・めくれ・沈み込みを抑える

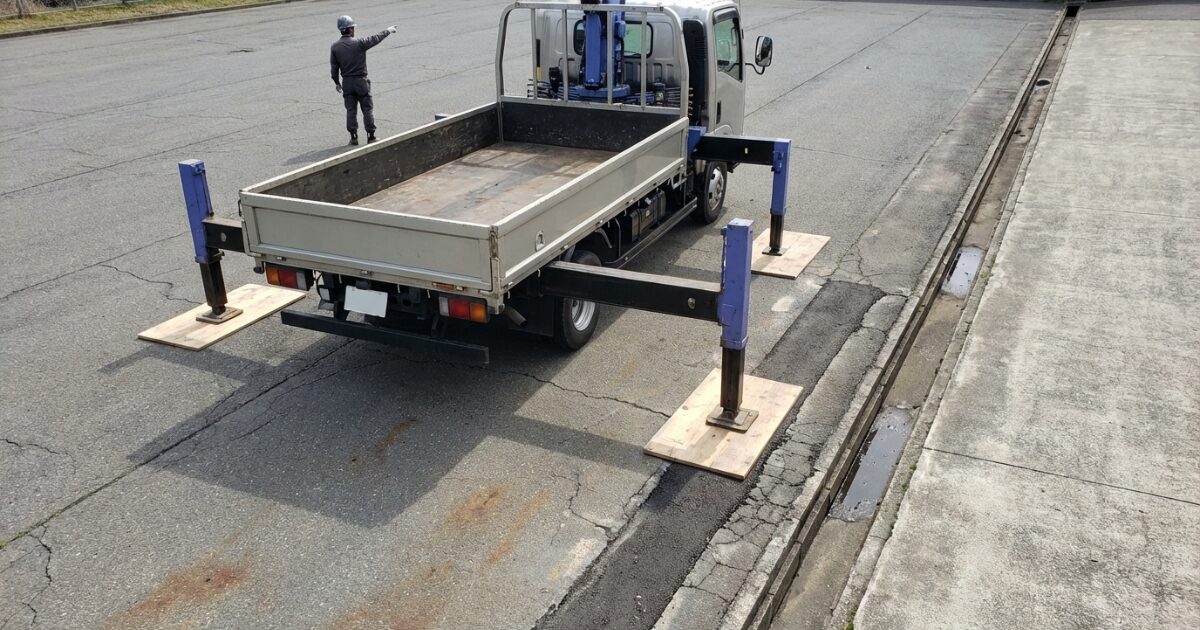

- ✅ 水平確認や再調整をしやすくする
アウトリガーやブームなど、各部位の名前を整理してから読みたい場合は、【ユニック車の部位名称】ブーム・フック・アウトリガーなど各部を図解解説を確認すると、用語のつながりが分かりやすくなります。
敷板が必要な理由|沈下・傾き・舗装破損を防ぐ

敷板が必要になる理由は、アウトリガーの荷重が地面に局所的にかかるためです。吊り荷重量、作業半径、ブーム角度、旋回方向、アウトリガー張出条件によって、地面に伝わる力は変わります。
接地圧の考え方

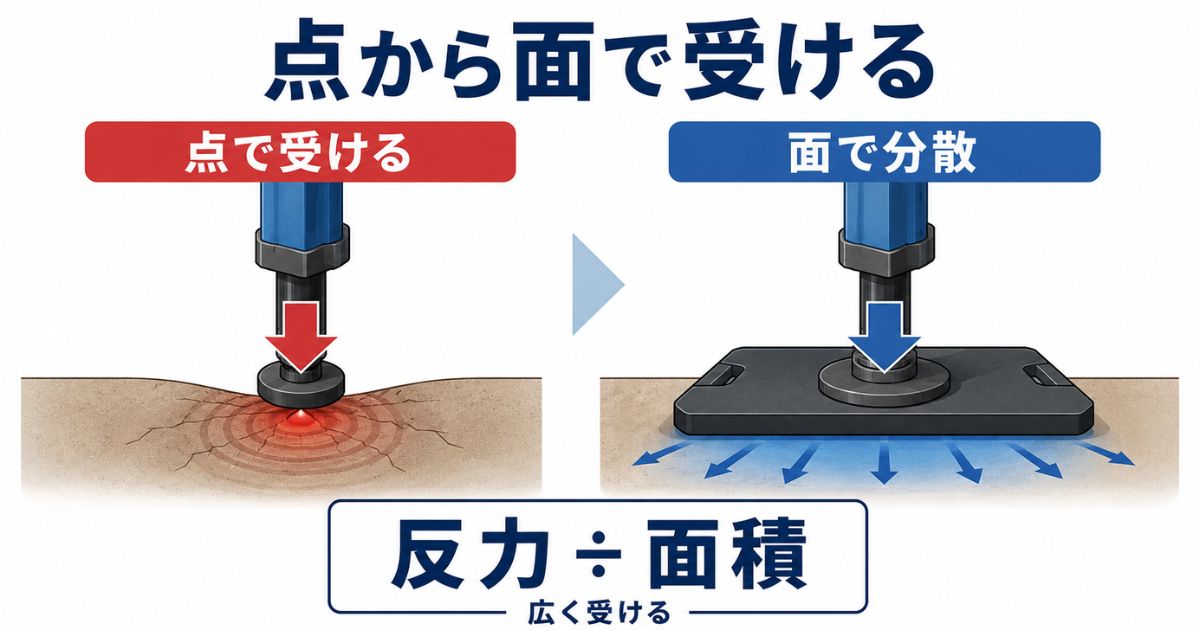

考え方としては、接地圧は「アウトリガーにかかる反力 ÷ 接地面積」で整理できます。接地面積が小さいほど地面にかかる圧力は大きくなり、沈下や舗装破損につながりやすくなります。
敷板は接地面積を広げることで、アウトリガー荷重を地面に分散しやすくする道具です。ただし、アウトリガー反力は車種・作業半径・ブーム角度・旋回方向・吊り荷重量・張出条件で変わるため、簡易的な考え方だけで安全を断定しないようにします。
敷板が無いと当日止まりやすい理由
- ✅ 沈み込みで水平が出ない
- ✅ 片脚だけ沈んで車体が不安定になる
- ✅ 舗装の割れ・めくれで作業継続が難しくなる
- ✅ 元請や現場ルール上、敷板無しで作業できない
- ✅ 敷板不足により、追加手配や作業位置変更が必要になる
作業半径が伸びるほど、吊れる重さや安定性の判断は慎重になります。敷板だけでなく距離と能力もあわせて確認したい場合は、【ユニック車の作業半径】安全な作業距離とはを確認してください。
舗装でも敷板が必要になる場面

アスファルトやコンクリートの上でも、「舗装だから敷板はいらない」と判断するのは危険です。舗装の端部、目地、段差、片勾配、劣化部などは、局所荷重がかかったときの挙動が読みづらくなります。
舗装でも注意したい場所
- ✅ 舗装の端部・側溝付近・縁石付近
- ✅ コンクリートの目地・欠け・ひび割れ周辺
- ✅ アスファルトの劣化部や夏場に柔らかくなりやすい場所
- ✅ 片勾配や段差があり、水平を作りにくい場所
- ✅ 地下に配管・空洞・埋設物がある可能性がある場所
敷板の要否は「舗装かどうか」ではなく、アウトリガー荷重を地面が安全に受けられるかで判断します。見た目で問題がなさそうでも、現場ルールや作業責任者の判断を優先してください。
敷板の設置方法|置く順番と作業前チェック

敷板は「置くこと」よりも、置く場所・向き・接地後の確認が重要です。アウトリガーを先に下ろしてから慌てて調整するのではなく、停車位置と張り出しを想定してから設置します。
設置の基本手順
- 停車位置と張り出しを想定する:アウトリガーの張り出し位置を先に決め、敷板を置く場所を確保する。
- 地面を確認する:端部、側溝、段差、砂利、ぬかるみ、舗装の割れを確認する。
- 敷板を安定する向きで置く:傾きや沈下しそうな方向を避け、ズレにくい状態を作る。

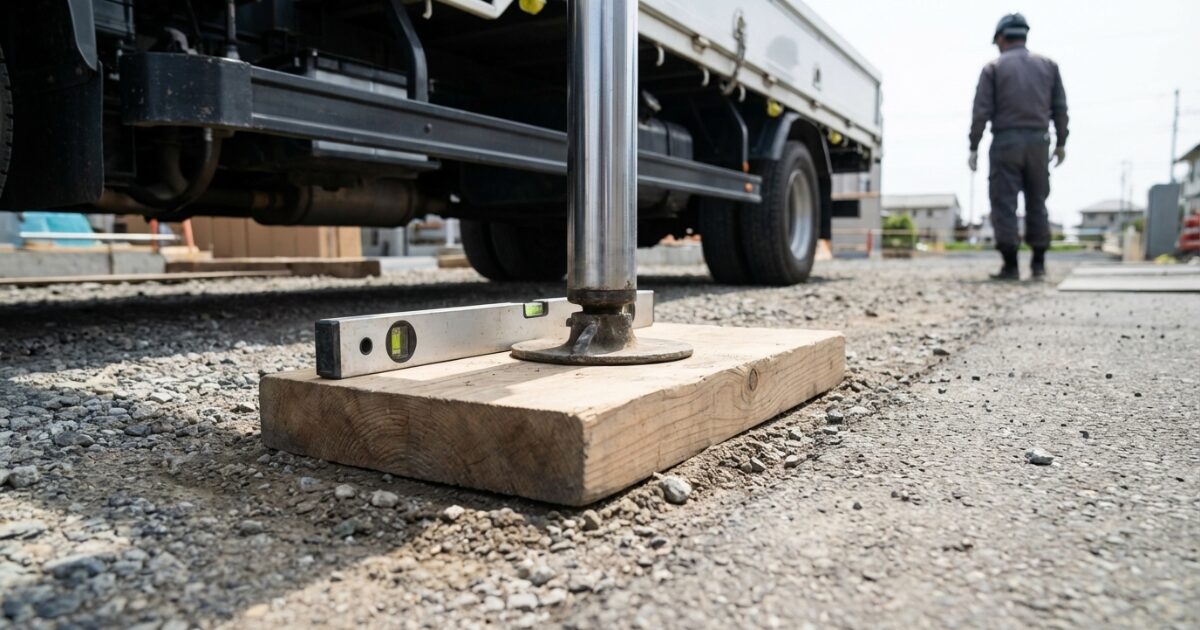

- ゆっくり接地して荷重を乗せる:一気に荷重をかけず、接地、荷重、再確認の順で進める。
- 水平と兆候を確認する:めり込み、割れ、ズレ、片脚沈下がないか確認し、必要なら位置を見直す。
作業前30秒〜1分チェック
- ✅ 端部・側溝・縁石付近ではないか
- ✅ 片勾配・段差・傾斜がないか
- ✅ 雨・ぬかるみ・凍結の兆候がないか
- ✅ 舗装の割れ・目地・劣化部に近すぎないか
- ✅ 敷板は4点分そろっているか
- ✅ 敷板に割れ・反り・欠け・大きな変形がないか
敷板だけでなく、フック・ワイヤー・安全装置・周囲の立入管理までまとめて確認したい場合は、【ユニック車の事故防止チェックリスト】作業前確認を活用してください。
敷板の枚数・サイズ・種類の考え方
敷板の選び方では、「持ち運びやすいか」よりも「アウトリガー荷重をどれだけ広い面積で受けられるか」を優先します。具体的なサイズは、車種・吊り荷・作業半径・地盤条件・現場ルールで変わるため、一律に断定しないことが大切です。
枚数はまず4点分を基本にする
アウトリガーは4点支持で安定を作るため、敷板はまず4点分、最低4枚を基本に段取りします。ただし、雨天・軟弱地盤・砂利・舗装端部・側溝付近では、4枚だけで足りる前提にせず、追加敷板、敷鉄板、停車位置変更、作業中止も含めて判断します。
2t・3tユニックでも省略しない
2t・3tユニックは車体が比較的小さくても、アウトリガーに荷重が集中する点は変わりません。狭い現場では、端部・側溝・段差・舗装の境目に寄りやすいため、小型だから敷板判断を省略してよいとは考えないようにします。
敷板の種類別の特徴
| 種類 | 特徴 | 注意点 |
|---|---|---|
| 木製 | 入手しやすく、面で受けやすい。現場で使われることが多い。 | 割れ・腐食・濡れによる滑りに注意。使用前に状態確認が必要。 |
| 樹脂製 | 管理しやすく、持ち運び形状が整っているものが多い。 | 軽量でも地面条件によっては滑ることがある。用途適合を確認する。 |
| ゴム系 | 滑りにくさや養生目的で使われることがある。 | 厚みや強度が合わないと変形しやすい。単独使用の可否を確認する。 |
| 敷鉄板 | 軟弱地盤や条件が悪い場所で、より広い面に荷重を分散しやすい。 | 手配・搬入・設置に段取りが必要。現場ルールと作業責任者の判断を優先する。 |
現場条件別の注意|土・砂利・舗装端部・雨天
敷板の優先度は、路面の見た目だけでなく、地盤状態・天候・周囲の構造物によって変わります。特に雨天や軟弱地盤では、沈下と滑りの両方を考える必要があります。
現場条件別の見方
| 条件 | 敷板の優先度 | 注意点 |
|---|---|---|
| 舗装 | 高い | 端部・目地・劣化部で局所荷重が集中しやすい。 |
| 砂利 | 高い | 転がりでズレやすく、不陸で水平が作りにくい。 |
| 土 | 非常に高い | 沈下が起きやすい。雨で一気に条件が悪化しやすい。 |
| 雨天 | 非常に高い | 沈下・滑り・視界不良をまとめて確認し、中止判断も含める。 |
| 側溝・端部付近 | 非常に高い | 路肩崩れや舗装欠けが起きやすい。できるだけ避ける。 |
雨の日は敷板だけでなく、滑り・転倒・視界不良・地盤悪化を含めて判断します。悪天候時の作業可否を詳しく確認したい場合は、【雨の日のユニック車作業】滑り・転倒・視界不良のリスク対策を参考にしてください。
敷板で防げないリスク|過信せず作業中止も判断する
敷板は荷重分散に役立ちますが、万能ではありません。傾斜、軟弱地盤、水平不良、アウトリガー操作ミス、雨天時の滑りなどは、敷板だけで解決できない場合があります。
敷板を置いても注意が必要な状態
- ⚠️ 敷板ごと沈み込む
- ⚠️ 敷板が滑る・回る・ズレる
- ⚠️ 片脚だけ沈み、車体の水平が崩れる
- ⚠️ 舗装に割れやめくれが出る
- ⚠️ 傾斜や段差でアウトリガーが安定しない
このような兆候が出た場合は、無理に吊り作業へ進まず、作業位置の変更、追加敷板や敷鉄板の手配、作業中止、作業責任者への相談を優先してください。
アウトリガー・作業半径・敷板をセットで確認する

敷板の判断は、アウトリガーの張り出し、車体の水平、吊り荷重量、作業半径とセットで考える必要があります。敷板だけを正しく置いても、作業半径が長すぎる、アウトリガー張出条件が合っていない、水平が取れていない場合は安全な作業にはつながりません。
セットで確認する4項目
- ✅ アウトリガー:張り出し位置・水平・接地状態
- ✅ 敷板:枚数・面積・割れ・ズレ・沈下の兆候
- ✅ 作業半径:吊り荷までの距離と能力の余裕
- ✅ 周囲環境:立入管理・合図体制・雨天や地盤条件
アウトリガーの基本を確認する場合は、【ユニック車アウトリガーとは】役割・張り出し・敷板の基本へ進んでください。作業距離による能力低下を確認したい場合は、【ユニック車の作業半径】安全な作業距離とはが役立ちます。
敷板の手配方法|購入・レンタル・現場指定を確認する
敷板が足りないと、当日の作業中断や停車位置の変更につながります。費用だけで決めるのではなく、現場条件・保管場所・搬送方法・元請ルールを含めて手配します。
手配方法の考え方
| 方法 | 向いているケース | 確認点 |
|---|---|---|
| 購入 | 継続案件が多く、同じ条件で繰り返す場合。 | 保管場所、積載スペース、劣化点検のルール。 |
| レンタル | 単発案件や、現場ごとにサイズ・枚数を変えたい場合。 | 必要枚数、予備、受取返却、搬入時間。 |
| 元請・現場指定 | 安全書類や養生条件で仕様が決まっている場合。 | 指定品、設置方法、使用可否、写真提出の有無。 |
安全・法規・資格の注意
敷板に関わる安全判断は、現場の見た目だけで決めず、作業方法・地形・地質・荷の重量・クレーンの種類と能力を含めて確認します。安全・法規に関わる部分は、断定ではなく確認手順として整理することが大切です。
確認手順
- 車両・クレーン取扱説明書を確認する:アウトリガー、敷板、張出条件、定格荷重の注意事項を確認する。
- 地盤と周囲条件を確認する:軟弱地盤、地下工作物、側溝、傾斜、段差、雨天リスクを確認する。
- 現場ルールを確認する:元請・事業者の安全基準、敷板や敷鉄板の指定、写真提出の有無を確認する。
- 不明点は作業責任者へ相談する:判断が分かれる場合は、無理に作業を進めない。
敷板だけで安全確認は完了しない
移動式クレーン作業では、場所の広さ、地形、地質、荷の重量、クレーンの種類・能力などを考慮して作業方法を決める必要があります。軟弱地盤や地下工作物の損壊などで転倒のおそれがある場所では、作業位置の変更や転倒防止措置を検討します。
敷板や敷鉄板は転倒防止のための一部であり、アウトリガー張り出し、水平確認、作業半径、定格荷重、合図体制、周囲の立入管理とセットで確認してください。
FAQ
舗装なら敷板はいらない?
舗装でも端部、目地、劣化部、片勾配、側溝付近ではリスクが変わります。敷板は原則使用前提で検討し、取扱説明書や現場ルールを確認して判断します。
敷板は何枚必要?
アウトリガー4点分として、まず4枚を基本にします。ただし、地盤や天候によっては追加敷板や敷鉄板が必要になる場合があります。
敷板は4枚あれば足りますか?
4枚は基本の目安ですが、雨天・軟弱地盤・舗装端部・側溝付近では足りるとは限りません。追加手配、停車位置変更、作業中止も含めて判断します。
敷板のサイズはどう選べばよいですか?
重要なのは、アウトリガー荷重を十分な面積で受けられるかです。車種、吊り荷、作業半径、地盤条件で必要な面積は変わるため、取扱説明書や現場ルールを優先してください。
雨の日はどうする?
雨天は沈下と滑りの両方のリスクが上がります。敷板の設置に加えて、停車位置の見直し、兆候の確認、状況によっては作業中止も検討します。
敷板が小さいと何が起きる?
接地面積が不足し、局所沈下や舗装破損が起きやすくなります。水平が保てず、不安定化につながる場合もあります。
代用品(ベニヤ等)でよい?
強度、滑り、割れ方が読みづらく、安定を作りにくい場合があります。敷板が用意できない場合は、追加手配や段取り変更を優先してください。
まとめ
- ✅ 敷板はアウトリガー荷重を面で受け、沈下・傾き・舗装破損のリスクを下げるための基本装備
- ✅ 接地圧は「アウトリガーにかかる反力 ÷ 接地面積」で考えると、敷板の必要性を理解しやすい
- ✅ 敷板はまず4点分、最低4枚を基本にする
- ✅ 雨天・軟弱地盤・砂利・舗装端部・側溝付近では、追加敷板や敷鉄板、停車位置変更も検討する
- ✅ 敷板だけで安全が完了するわけではなく、アウトリガー、作業半径、水平確認、周囲管理とセットで判断する
🧭 次は、アウトリガーの張り出しと水平確保を整理するために、【ユニック車アウトリガーとは】役割・張り出し・敷板の基本を確認してください。作業前の確認項目をまとめて見直す場合は、【ユニック車の事故防止チェックリスト】作業前確認が役立ちます。
出典・参考情報
実際の作業では、上記の一般情報に加えて、車両・クレーン取扱説明書、事業者の安全基準、元請・現場ルール、作業責任者の指示を優先してください。
