3tユニックの性能表を見るときに、最初に「最大何t吊れるのか」だけを探してしまうと、当日の判断ミスにつながりやすくなります。3tユニックでも、性能表に出てくる「2.93t×2.6m」「2.93t×2.7m」といった数値は、短い作業半径での条件付きの目安です。作業半径が3.0m、4.0m、5.0mと伸びるほど吊り能力は下がり、最大作業半径付近では0.32t、0.50t前後まで小さくなる例もあります。
結論は、3tユニックの性能表は「最大何t吊れるか」ではなく、「その現場条件で安全側に吊れるか」を判断するために読むということです。荷の重さだけでなく、作業半径・ブーム姿勢・アウトリガー条件・作業領域・地盤・障害物まで前提をそろえて、該当する条件の数値を見る必要があります。

まず3tユニック自体がどの現場に向き、どこに限界が出やすいかを先に整理したい場合は、3tユニックの特徴・用途・2t/4tとの違いを確認すると、性能表を読む前提がつかみやすくなります。
また、想定作業に対して3tユニックで吊れる重さの考え方を先に整理したい場合は、3tユニックで吊れる重さで、荷重の見積もり方や余裕の取り方を確認しておくと、性能表の読み間違いを減らせます。
この記事で判断できること
- ✅ 3tユニックの性能表で最初に見るべき項目
- ✅ 「2.93t×2.6m」「2.93t×2.7m」の意味
- ✅ 作業半径が伸びたときに吊り能力が落ちる考え方
- ✅ 3tで厳しい場合に4t・配置変更・外注を検討する境界
- ✅ 「吊れる」「載る」「運べる」「現場に入れる」を分けて確認する手順
著者:ユニック車ガイド編集部
現場手配・車両選定の実務目線で、判断に必要な条件を明示しながら整理します。性能表は読み方を間違えると「吊れると思ったのに吊れない」を招きやすいため、数値の大小だけでなく“条件のそろえ方”を重視します。
監修条件(YMYL配慮)
- ⚠️ 性能表の数値だけで作業可否を断定しない
- ✅ 最終判断は車両票・仕様書・車検証・メーカー資料・手配先確認などの一次情報で確定する
- ✅ 数値は機種・架装・ブーム段数・アウトリガー条件で変わるため、一般的な目安として扱う
- ✅ 余裕が小さい条件ほど安全側で判断し、必要なら作業を止めて確認する
なぜ「性能表の読み間違い」で失敗が起きるのか

結論:性能表の読み間違いは、「最大吊り荷重だけを見る」「作業半径を現場で測らない」「アウトリガー条件を合わせない」という3つが重なると起きやすくなります。3tユニックの性能表は、最大値を確認して終わる資料ではなく、条件をそろえたうえで吊れるかを判定するための表です。
理由:クレーンの吊り能力は、作業半径・ブーム姿勢・アウトリガー張り出し・作業領域によって変わります。たとえば、車両を荷に近づけられず作業半径が伸びると、同じ荷重でも性能表上の余裕が一気に小さくなることがあります。さらに、障害物を避けるためにブーム角度や旋回方向が制約されると、表の前提と現場条件がズレやすくなります。
補足:「3tユニック」という呼び方は便利ですが、現場で必要なのは“3t車だから大丈夫”という判断ではありません。必要なのは、実際の荷重・実際の作業半径・実際の設置条件を性能表の該当条件に当て込み、安全側に成立するかを確認することです。
よくある失敗パターン
- ⚠️ 最大値だけ見てOK判定 → 実際の作業半径では能力不足
- ⚠️ 「2.93t」とだけ見て判断 → 「2.93t×2.6m」「2.93t×2.7m」の半径条件を見落とす
- ⚠️ アウトリガー条件を見落とす → 性能表の前提と不一致
- ⚠️ 前方吊り・横吊り・後方吊りの条件を混同 → 作業領域の前提がズレる
- ⚠️ 地盤・設置スペース未確認 → 性能以前に安全上成立しない
具体:性能表は「前提条件→作業半径→ブーム姿勢→アウトリガー条件→注意書き」の順に読みます。最初に前提条件をそろえるのは、同じ3tユニックでも機種・架装・ブーム段数・アウトリガー仕様によって性能表の数値が異なるためです。
作業半径そのものの考え方を先に整理したい場合は、3tユニックの作業半径で、能力が落ちる境界を確認しておくと、性能表の該当セルを読みやすくなります。
結論と判断軸(最短で迷いを減らす)

結論:3tユニックの性能表は、荷の重さだけでなく、作業半径・ブーム段数・姿勢・アウトリガー条件をそろえて読む必要があります。最大値の数字を探すより、現場条件を数値化して該当セルに当てるほうが、短時間で正しい判断に近づきます。
理由:「吊れる/吊れない」を分ける要因は、荷重そのものだけではありません。荷の位置が遠い、車両を寄せられない、アウトリガーを十分に張り出せない、上空に障害物がある、といった条件があると、性能表上の余裕は小さくなります。
補足:性能表は判断の中心ですが、それだけで作業可否を確定する資料ではありません。余裕が小さい条件では、車両票・仕様書・車検証・メーカー資料・手配先確認などの一次情報で、前提が一致しているかを必ず確認します。
判断フロー(現場 → 性能表 → 確定)
- 荷の総重量を出す(荷物本体・吊り具・付帯物も含める)
- 設置位置から作業半径を出す(車両をどこまで寄せられるかを確認する)
- ブーム段数・姿勢を確認する(高さ・障害物・旋回方向も見る)
- アウトリガー条件を確認する(張り出し・地盤・敷板・段差を確認する)
- 性能表の該当セルを見る(半径・姿勢・条件が一致した数値を見る)
- 余裕が小さければ一次情報で確定する(車両票・仕様書・メーカー資料などで照合する)
判断軸(優先順位つき)
- ✅ 最優先:想定作業半径に対して、性能表上の吊り能力が安全側で成立するか
- ✅ 重要:アウトリガー条件が性能表の前提と一致しているか
- ✅ 重要:前方・側方・後方など作業領域の条件を取り違えていないか
- ✅ 重要:現場条件(設置スペース・地盤・障害物)が作業の前提を満たすか
- ✅ 最終確認:車両票・仕様書・車検証などで数値を確定できるか
3tユニック性能表の読み方

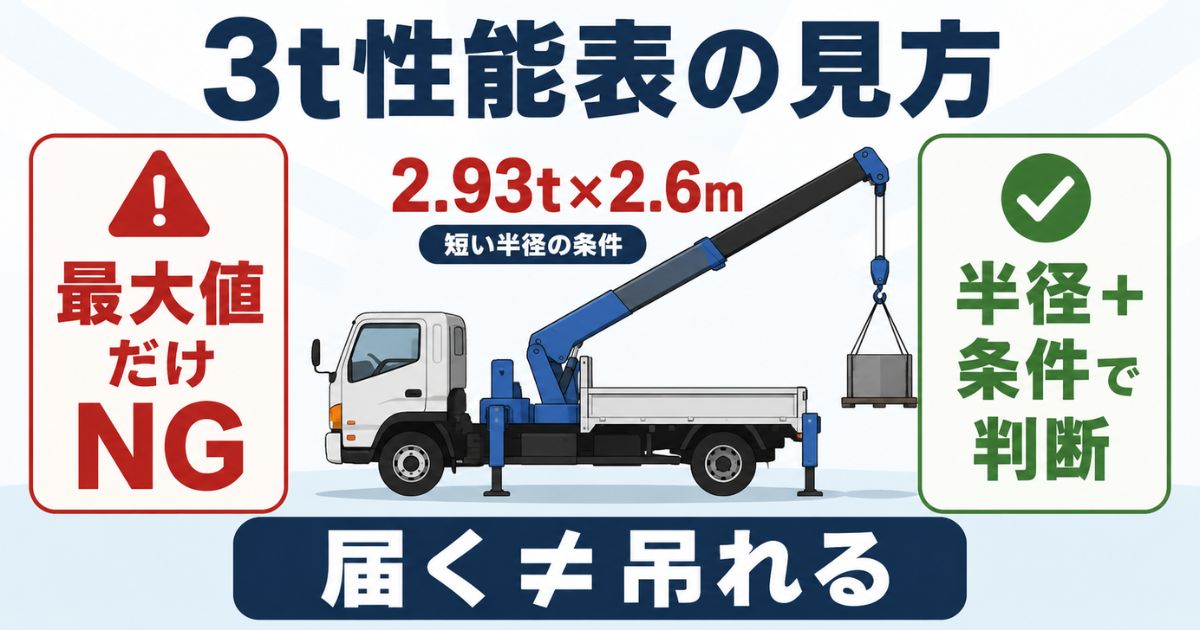

結論:3tユニックの性能表は、最初に「2.93t」などの最大値を見るのではなく、「2.93t×2.6m」「2.93t×2.7m」のように、吊り荷重と作業半径がセットで示されていることを理解して読みます。
理由:たとえば「2.93t×2.6m」は、一般的には2.93tを作業半径2.6mまで吊れるという意味の一例です。「2.93t×2.7m」も同じく、2.93tを作業半径2.7mまで吊れるという意味の一例です。ただし、これは短い作業半径での条件付きの数値であり、作業半径が3.0m、4.0m、5.0mと伸びても同じ重量を吊れるという意味ではありません。
補足:性能表に出てくる数値は、機種・架装・ブーム段数・アウトリガー張り出し条件で変わります。レンタルや外注で「同等車種」として手配される場合も、性能表の前提が完全に同じとは限りません。境界付近の作業では、必ず実車の性能表・車両票・仕様書で確認します。
性能表でまず確認する言葉
- 作業半径:旋回中心から荷の中心付近までの距離を示す考え方。定義は機種や性能表の注記で確認する。
- 定格総荷重:フックや吊り具を含めた条件で示される荷重の目安。荷物本体だけの重量と混同しない。
- 空車時定格総荷重:荷台に積載していない状態など、表の前提に基づく荷重。表の条件を確認して使う。
- 強度定格総荷重:構造上の強度に関わる荷重区分。安定度や設置条件と合わせて判断する。
- 作業範囲図:ブームが届く範囲の目安。ただし、作業時に生じるブームのたわみなどを含まない場合があるため、楽観的に見ない。
読む順番
- 対象機種・架装・ブーム段数が合っているかを見る
- 作業半径の定義を注記・凡例で確認する
- 現場の作業半径を数値化する
- ブーム姿勢・伸縮段数・旋回方向の条件を合わせる
- アウトリガー張り出し条件を合わせる
- 該当セルの数値と荷の総重量を比較する
- 余裕が小さい場合は安全側に見直す
作業半径の取り方が曖昧なまま性能表を見ると、数値の意味を取り違えやすくなります。半径の測り方や能力低下の考え方は、3tユニックの作業半径でも確認できます。
また、アウトリガー条件が合わないと、性能表の前提そのものが崩れます。張り出し幅・敷板・地盤・段差の確認は、3tユニックのアウトリガーをあわせて確認すると、現場での照合がしやすくなります。
数値例で見る「吊れる/吊れない」の境界

結論:3tユニックの性能表では、最大クレーン容量付近の数値と、作業半径が伸びたときの数値を分けて見ます。目安として「2.93t×2.6m」「2.93t×2.7m」と示される場合でも、最大作業半径7.51mや9.81m付近では、0.32t、0.50t前後まで下がる例があります。
理由:クレーンは、荷が車両から遠くなるほど大きなモーメントがかかります。そのため、ブームが届く距離であっても、吊れる重量は小さくなります。つまり「届く」と「吊れる」は別判断です。
| 見る項目 | 数値例 | 判断の意味 |
|---|---|---|
| 最大クレーン容量 | 2.93t×2.6m、2.93t×2.7m | 短い作業半径での条件付き数値。どの半径でも2.93t吊れるという意味ではない。 |
| 作業半径3.0m付近 | 能力低下が始まる場合がある | 「近いから大丈夫」とは限らない。該当セルで確認する。 |
| 作業半径4.0m〜5.0m付近 | 1t台まで下がる例がある | 荷物本体だけでなく、吊り具・付帯物を含めた余裕確認が必要。 |
| 最大作業半径付近 | 7.51m、9.81m付近で0.32t〜0.50t前後の例 | ブームが届いても、吊れる重量は大きく下がる。境界付近は安全側で判断する。 |
補足:上記はメーカー資料などに見られる数値例をもとにした一般的な説明です。実際の吊り能力は、機種・架装・ブーム段数・アウトリガー張り出し条件・作業領域によって変わります。実作業では必ず、使用する車両の性能表・車両票・仕様書を確認してください。
数値を見るときの注意
- ✅ 「2.93t」は最大値側の表記であり、全半径で吊れる重量ではない
- ✅ 作業半径が伸びるほど吊り能力は下がる
- ✅ 最大作業半径付近では、軽い荷でも余裕が小さくなる場合がある
- ✅ 荷物本体だけでなく、吊り具・フック・養生材・付帯物も含めて見る
- ✅ 境界付近は、配置変更・荷分け・4t検討・外注を早めに比較する
この性能表で「できる作業/できない作業」の境界

結論:性能表で判断できるのは、「特定の作業半径・姿勢・設置条件で成立するかどうか」です。「性能表で数値がある=現場で何でもできる」ではありません。
理由:作業が成立しない方向へ振れる原因は、大きく4つあります。荷が重い、作業半径が伸びる、アウトリガーが張れない、姿勢・旋回方向に制約がある、の4つです。どれか1つでも条件が厳しくなると、性能表上の余裕は小さくなります。
成立しやすい方向性(条件付き)
- ✅ 作業半径が小さく、車両を荷に近づけられる
- ✅ ブーム姿勢が性能表の想定に収まる
- ✅ アウトリガー条件が性能表の前提と一致している
- ✅ 地盤・敷板・段差・側溝の確認ができている
- ✅ 車両票・仕様書で前提一致を確認できる
不成立側へ振れやすい条件
- ⚠️ 荷が重く、吊り具や付帯物を含めると余裕が小さい
- ⚠️ 作業半径が4.0m、5.0m以上になり、能力が大きく下がる
- ⚠️ アウトリガーを全張りできず、性能表の前提と合わない
- ⚠️ 前方吊り・横吊り・旋回方向などの条件が厳しい
- ⚠️ 上空障害物や壁を避けるため、ブーム姿勢に無理が出る
具体:3tで厳しい条件が見えた場合は、すぐに「4tにすれば解決」と決めるのではなく、まず半径を縮められるか、車両の寄せ位置を変えられるか、荷を分けられるか、吊り方を変えられるかを確認します。それでも半径・姿勢・設置条件の余裕が不足する場合に、4t検討や外注を比較します。
3tと4tの違いを現場条件で整理したい場合は、3tユニックと4tユニックの違いを確認すると、車両サイズだけでなく作業半径や設置条件で比較しやすくなります。4t側の性能表の考え方は、4tユニックの性能表も参考になります。
前方吊りや無理な姿勢が出そうな場合は、性能表の数値だけで押し切らず、ユニック車の前吊り禁止でリスクと代替策を確認しておくと安全側に判断できます。

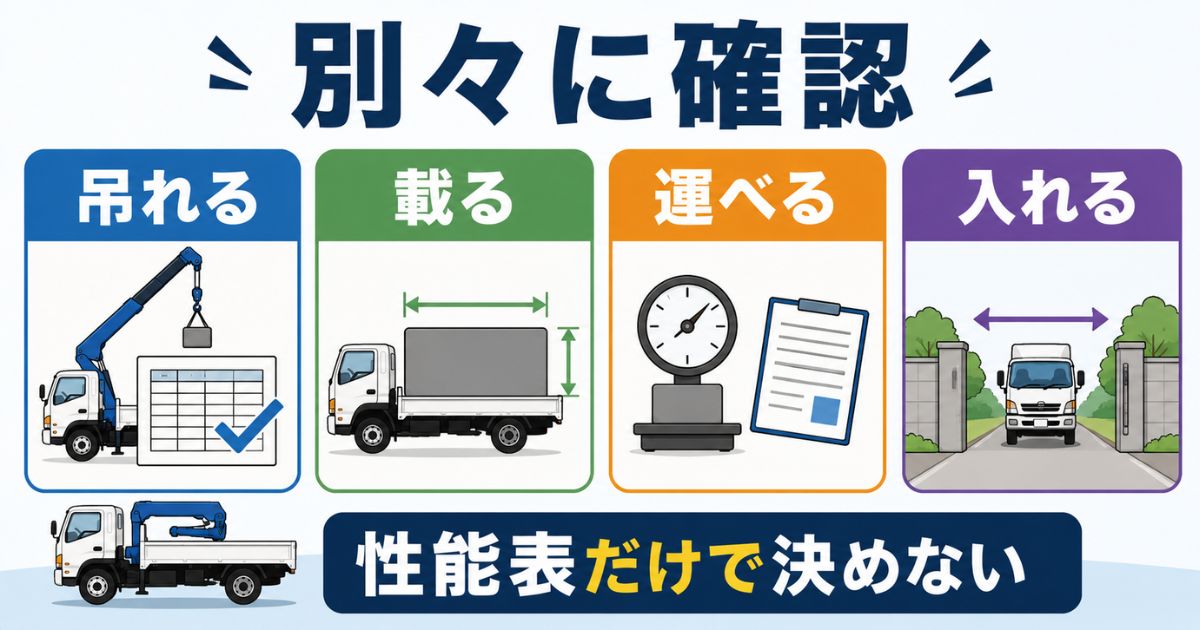

吊れる・載る・運べる・入れるは別判断

結論:性能表で「吊れる」と判断できても、荷台に「載る」か、最大積載量内で「運べる」か、現場に「入れる」かは別判断です。3tユニックの手配では、クレーン能力だけでなく、荷台寸法・最大積載量・車両総重量・架装重量・現場進入条件も確認します。
理由:ユニック車はクレーン装置を架装しているため、同じ3tクラスのトラックでも、荷台寸法や積載余裕が車両ごとに変わります。性能表上は吊れる荷でも、荷台に収まらない、積載量を超える、車両総重量の条件が厳しい、現場入口や道幅で入れない、といった別の問題が起きることがあります。
| 判断 | 確認する内容 | 見落とすと起きること |
|---|---|---|
| 吊れる | 性能表、作業半径、アウトリガー条件 | 能力不足、作業停止、別車両手配 |
| 載る | 荷台長さ、荷台幅、荷姿、固定方法 | 荷台に収まらない、固定できない |
| 運べる | 最大積載量、車両総重量、架装重量 | 積載条件が厳しい、過積載リスク |
| 入れる | 全長・全幅・全高、道幅、入口、停車位置 | 現場に入れない、アウトリガーを張れない |
補足:重量の基本を整理したい場合は、トラックの重さで、車両重量・車両総重量・積載量の違いを確認できます。積載量の考え方は、4tトラックの積載量も、ユニック車の架装重量を考えるうえで参考になります。
寸法面では、車両全体のサイズを確認するならトラックの寸法、4tクラスとの比較や荷台寸法を確認するなら4tトラックの寸法図、4tトラックの荷台寸法図、4tトラックの内寸をあわせて確認すると、吊り作業後の積載・運搬のズレを防ぎやすくなります。
選び方・比較・実践(チェックリスト/比較表/失敗例→回避策)

結論:現場側の条件を先にそろえ、性能表に当て込み、成立しない条件が見えたら早めに代替案へ切り替えるのが安全です。特に「半径が縮まらない」「アウトリガー条件がそろわない」の2つが残ると、同じ3tの範囲での調整では解決しにくいことがあります。
理由:性能表の判断は「現場条件+車両条件+前提一致」で成立します。どれかが欠けると、再手配や安全リスクが増えます。初心者の失敗が起きやすいのは、現場条件を曖昧にしたまま性能表の数字に当てはめてしまい、当日に“現場事情で条件がズレる”ケースです。
現場チェックリスト(手配前に必ず)
- ✅ 荷重:荷物本体・吊り具・付帯物を含めた総重量を出す
- ✅ 作業半径:車両をどこまで寄せられるかを現場側で確認する
- ✅ 設置スペース:アウトリガーを前提に確保できるかを見る
- ✅ 地盤状況:沈下・傾き・側溝・段差・敷板の必要性を見る
- ✅ 障害物:上空・側方・旋回範囲の干渉を確認する
- ✅ 荷姿・吊り具:長尺物・偏重心・玉掛け方法を確認する
- ✅ 代替案:配置変更、荷分け、4t検討、外注の切り替え基準を用意する
旋回時の障害物や作業スペースまで詰めたい場合は、3tユニックの旋回範囲を確認すると、性能表だけでは見落としやすい現場側の制約を整理しやすくなります。
| 項目 | 現場の想定 | 性能表の前提 | 成立判定 | 代替案 |
|---|---|---|---|---|
| 荷重 | 荷物本体+吊り具+付帯物 | 定格総荷重の考え方と一致 | 成立/不成立 | 荷分け/吊り具変更/外注 |
| 作業半径 | 設置位置から荷の中心まで | 該当セルの半径条件 | 成立/不成立 | 寄せ位置変更/4t検討 |
| 姿勢条件 | 障害物回避・高さ・旋回方向 | ブーム段数・角度・注記 | 成立/不成立 | 姿勢変更/吊り位置変更 |
| アウトリガー条件 | 張り出し・敷板・地盤 | 性能表の張り出し前提 | 成立/不成立 | 設置計画見直し/別車両 |
| 一次情報 | 車両票・仕様書・実車条件 | 機種・架装・性能表が一致 | 確定/未確定 | 同等車種条件の指定 |
失敗例 → 回避策
- ⚠️ 最大値だけ見てOK → ✅ 想定作業半径に該当するセルで判断する
- ⚠️ 前提不一致 → ✅ 車両票・仕様書で機種・架装・条件を一致させる
- ⚠️ アウトリガー条件不足 → ✅ 配置変更・別車両・外注を早めに検討する
- ⚠️ 半径が縮まらない → ✅ 4t検討や作業分離を比較する
- ⚠️ 現場条件が曖昧 → ✅ 作業計画・KY・誘導体制まで確認する
4t側の余裕や作業半径を比較する場合は、4tユニックの作業半径、アウトリガー条件を比較する場合は4tユニックのアウトリガー寸法も確認しておくと、3tで進めるべきか、4tや外注に切り替えるべきかを判断しやすくなります。
費用感・レンタル/購入/外注の考え方(条件提示)
結論:費用比較は「吊れるかの可否」を固めてから行うのが安全です。料金だけで車両を選ぶと、当日に性能表の前提が合わず、再手配・待機・作業停止につながることがあります。
理由:レンタルや外注では、同等車種で手配される場合があります。同等車種でも、機種・架装・ブーム段数・アウトリガー仕様が違えば、性能表の前提も変わります。そのため、費用比較より先に、必要な条件を手配先へ伝えられるかが重要です。
レンタル・外注で先に伝える条件
- ✅ 荷の総重量(吊り具・付帯物を含む)
- ✅ 想定作業半径(車両の寄せ位置を含む)
- ✅ 必要な高さ・障害物・旋回方向
- ✅ アウトリガーを張れる有効幅と地盤条件
- ✅ 荷台に載せて運ぶか、吊り作業だけか
- ✅ 車両票・仕様書・性能表の提示可否
- ✅ 同等車種になった場合の確認方法
補足:3tでギリギリの条件を無理に進めるより、配置変更・荷分け・4t検討・作業分離・外注を比較したほうが、結果的に安全で安く済む場合があります。安い車両を選ぶことより、当日止まらない条件提示をすることが重要です。
安全・法規・資格の注意(確認手順)

結論:性能表の数値だけで、作業可否や資格要否を断定しないことが重要です。つり上げ荷重1t以上5t未満の移動式クレーン作業では、一般に小型移動式クレーン運転技能講習の確認対象として扱われます。また、玉掛け作業・合図・作業計画・現場ルールもあわせて確認します。
理由:同じ3tユニックでも、作業方法・荷の状態・事業者の運用・現場要領によって必要な確認は変わります。「車両が3tだから大丈夫」「性能表がOKだから大丈夫」と別の条件を混ぜて判断すると、資格・安全・作業計画の確認漏れにつながります。

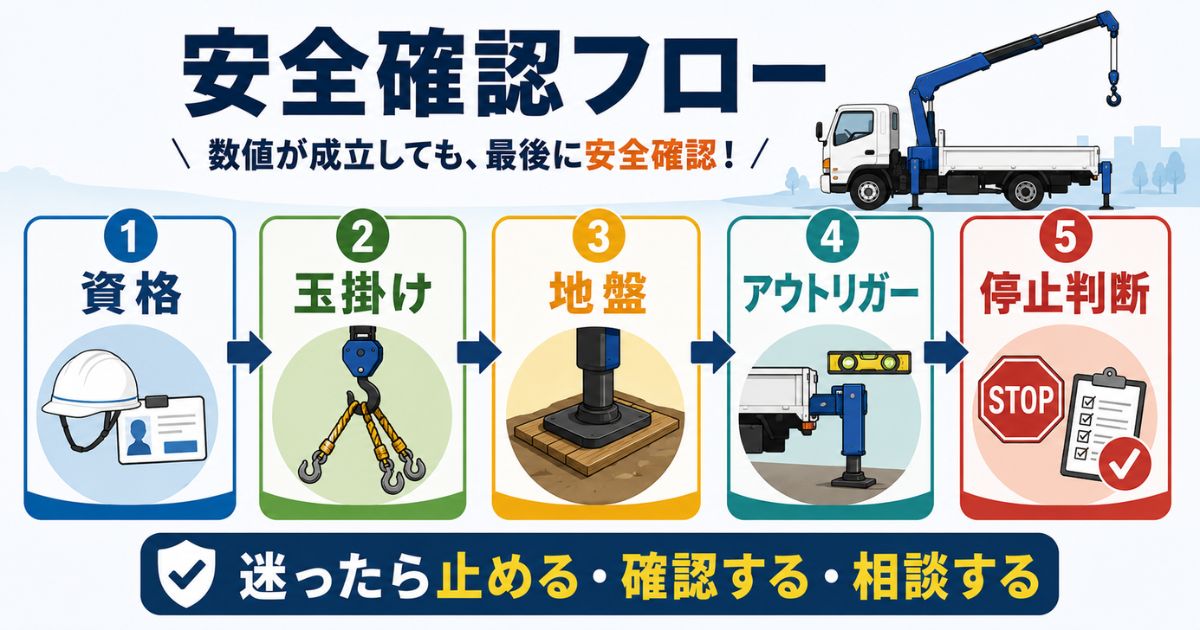

安全確認の基本項目
- ✅ 小型移動式クレーン運転技能講習など、作業に必要な資格確認
- ✅ 玉掛け資格・玉掛け方法の確認
- ✅ 作業計画書・施工要領・社内ルールの確認
- ✅ 合図者・誘導者・立入禁止範囲の確認
- ✅ アウトリガー設置、地盤、敷板、段差、側溝の確認
- ✅ 前方吊り・横吊り・旋回方向の禁止/制限確認
- ✅ 迷ったときは停止し、責任者・手配先・メーカー資料で確認
作業前の計画を整理する場合は、ユニック車の作業計画書を確認すると、事前に整理すべき項目を把握できます。現場での危険予知はユニック車の危険予知(KY)、事故防止の基本はユニック車の安全対策も参考になります。
転倒や横転のリスクを事前に確認したい場合は、ユニック車の転倒・横転を確認してください。作業前の車両状態を確認する場合は、ユニック車の日常点検もあわせて確認すると、始業前の見落としを減らせます。
能力表の基本をユニック車全体の共通ルールとして押さえたい場合は、ユニック車の能力表で、定格荷重・作業半径・前提条件の見方を確認できます。吊り作業全体の流れは、ユニック車の吊り上げ作業も参考になります。
3tユニック性能表でよくある質問
3tユニックの性能表はどこを見ればいい?
まず対象機種・ブーム段数・アウトリガー条件を確認し、次に作業半径の該当セルを見ます。最大値ではなく、現場の半径・姿勢・設置条件に合う数値を見ることが重要です。
3tユニックは最大何tまで吊れる?
一般的な例では「2.93t×2.6m」「2.93t×2.7m」のような表記があります。ただし、これは短い作業半径での条件付き数値であり、どの半径でも2.93t吊れるという意味ではありません。
2.93t×2.6mとはどういう意味?
2.93tを作業半径2.6mまで吊れるという意味の一例です。実際には、機種・架装・ブーム段数・アウトリガー条件で数値が変わるため、必ず使用する車両の性能表で確認します。
作業半径が伸びると吊り能力はどれくらい落ちる?
作業半径が3.0m、4.0m、5.0mと伸びるほど、吊り能力は下がります。最大作業半径7.51mや9.81m付近では、0.32t、0.50t前後まで下がる例もあるため、「届く」と「吊れる」は分けて判断します。
アウトリガー条件が違うと性能表は使えない?
性能表の前提とアウトリガー条件が違う場合、そのまま同じ数値として使うのは危険です。張り出し条件・設置状態・地盤・敷板の条件を確認し、前提が合わない場合は安全側で見直します。
3tで厳しい場合は4tにすべき?
すぐに4tと決めるのではなく、まず配置変更・半径短縮・荷分け・吊り方変更で解決できるかを確認します。それでも余裕が小さい場合は、4t検討や外注を比較します。
吊れる場合でも荷台に積めないことはある?
あります。性能表で吊れることと、荷台に載ること、最大積載量内で運べること、現場に入れることは別判断です。荷台寸法・最大積載量・車両総重量・現場進入条件も確認します。
まとめ+CTA
結論:3tユニックの性能表は、最大値を見る表ではなく、作業半径・姿勢・アウトリガー条件が一致したときに、安全側で吊れるかを判断する条件付き判断表です。
理由:「2.93t×2.6m」「2.93t×2.7m」は短い半径での条件付き数値であり、作業半径が伸びるほど吊り能力は下がります。最大作業半径付近では、0.32t、0.50t前後まで下がる例もあるため、「届く」と「吊れる」は必ず分けて確認します。
補足:性能表で吊れると判断できても、荷台に載るか、最大積載量内で運べるか、現場に入れるかは別判断です。余裕が小さい条件では、車両票・仕様書・メーカー資料・手配先確認などの一次情報で前提一致を確定してから手配します。
要点(3つ)
- ✅ 性能表は最大値ではなく条件付き判断表
- ✅ 作業半径・姿勢・アウトリガー条件が一致して初めて判断できる
- ✅ 吊れる・載る・運べる・入れるは別判断
次に取る行動(手配が止まらない手順)
- 荷重・作業半径・設置条件を数値化する
- 性能表の該当条件で成立/不成立を切る
- 車両票・仕様書で前提一致を確定して手配する
