4tユニックの「何トン吊れるか」を最大値だけで判断して手配すると、現場で吊れない・作業が止まるリスクが発生する。
結論:4tユニックは最大2.93t級の仕様例があるが、いつでも2.93t吊れるわけではない。作業半径が伸びると1t台・数百kg台まで下がる場合があり、条件を満たさなければ吊り作業は成立しない。
この記事では、作業半径別で吊り上げ荷重を判断する考え方と、成立しない原因(アウトリガー・地盤・仕様差・前吊り・半径ミスなど)をセットで整理し、手配ミスを防ぐ。
4tユニックの性能表そのものの見方を先に押さえたい場合は、4tユニックの性能表で能力表の見方と数値判断の基本を確認すると、半径ごとの判断がしやすい。
個別の吊り上げ荷重に入る前に、まず4tユニック全体の特徴と向く現場を整理して手配判断の前提を固めると、4tという車格の位置づけをつかみやすい。
読後は、半径条件で4tユニックが成立するか、成立しない原因がどこにあるか、上位車格や外注が必要かを判断しやすくなる。

この記事の結論

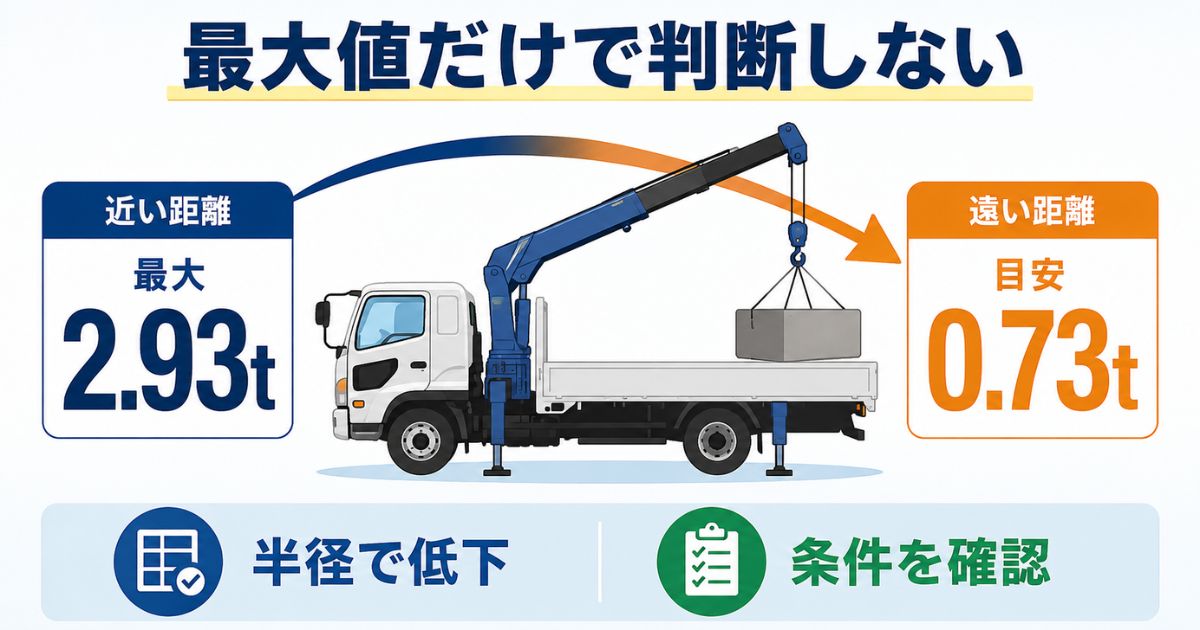

- ✅ 4tユニックは「最大2.93t級」の仕様例があるが、最大値だけでは判断できない
- ✅ 作業半径が3m、4m、5mと伸びるほど、吊れる重量は大きく下がる
- ✅ 吊れるかは「作業半径×ブーム条件×アウトリガー×吊り方向×地盤」で決まる
- ✅ 荷台に載るか、積載量内で運べるか、現場に入れるかは別途確認する
なぜ「4tユニックの吊り上げ荷重」は現場でズレるのか(課題の全体像)

最大吊り上げ荷重=いつでも吊れる重量ではない
結論:4tユニックの吊り上げ荷重は「最大値」だけで判断できない。
理由:吊り上げ荷重は作業半径やブーム条件、アウトリガーの状態、吊り方向などで変動し、能力表に示された条件内でのみ成立する。
補足:同じ4tユニックでも、クレーン仕様・段数・車両構成により能力差があるため、「4tだから大丈夫」という一般化は危険になる。
具体:短い半径では成立していた吊りが、配置変更で半径が伸びた途端に成立しなくなるケースがある。
「成立しない」とは何が起きている状態か
結論:吊り作業が「成立しない」とは、能力表の条件や安全前提が満たせず、計画通りに吊れない状態を指す。
理由:重量が同じでも、作業半径・ブーム長・アウトリガー張り出し・地盤・水平・吊り方向のどれかが崩れると、定格荷重の範囲外になり得る。
補足:成立しない状態で強行すると、転倒・荷の落下・設備破損など重大事故につながるおそれがある。
具体:アウトリガーを十分に張り出せない、水平が取れない、地盤が沈む、前方へ無理に吊る、といった条件は安全上の不成立要因になる。
結論|判断は「作業半径×能力表」で決める(判断軸の提示)
判断軸(primary)=作業半径別の吊り上げ可能重量と能力表の一致

結論:4tユニックの吊り上げ荷重は、作業半径を確定し、能力表の該当条件で成立するかを確認して決める。
理由:能力表は作業半径やブーム条件ごとの定格荷重を示すため、最大値よりも現場判断に直結する。
補足:判断は「重量が吊れるか」だけではなく、「条件が揃って成立するか」を含む。4t個別の表の読み方を確認したい場合は、4tユニックの性能表で能力表の見方を確認すると整理しやすい。
具体:作業半径→能力表の該当欄→ブーム条件→アウトリガー条件→地盤・水平→成立可否、の順で確認する。
- ✅ 作業半径(吊り位置から旋回中心までの距離)を先に確定する
- ✅ 能力表で該当する半径・ブーム条件の定格荷重を確認する
- ✅ 条件が揃わない場合は段取り変更か上位車格・外注を検討する
判断軸(secondary)=仕様差・設置条件・不成立リスク
結論:同じ4tユニックでも、仕様差と設置条件を前提にしないと判断がズレる。
理由:クレーン仕様・段数、アウトリガーの張り出し、設置地盤の強度や水平が、定格荷重の前提条件になる。
補足:現場停止リスクを下げるには、作業前に“不成立要因の洗い出し”が必要になる。作業半径で能力が落ちる理由を詳しく確認したい場合は、4tユニックの作業半径と能力低下の考え方も確認しておくとよい。
具体:スペース不足でアウトリガーを出せない、地盤が弱い、障害物で半径が伸びる、ブームを想定以上に伸ばす、などが典型になる。
作業半径別に考える「吊り上げ荷重の目安」と見方(できる/できないの整理)

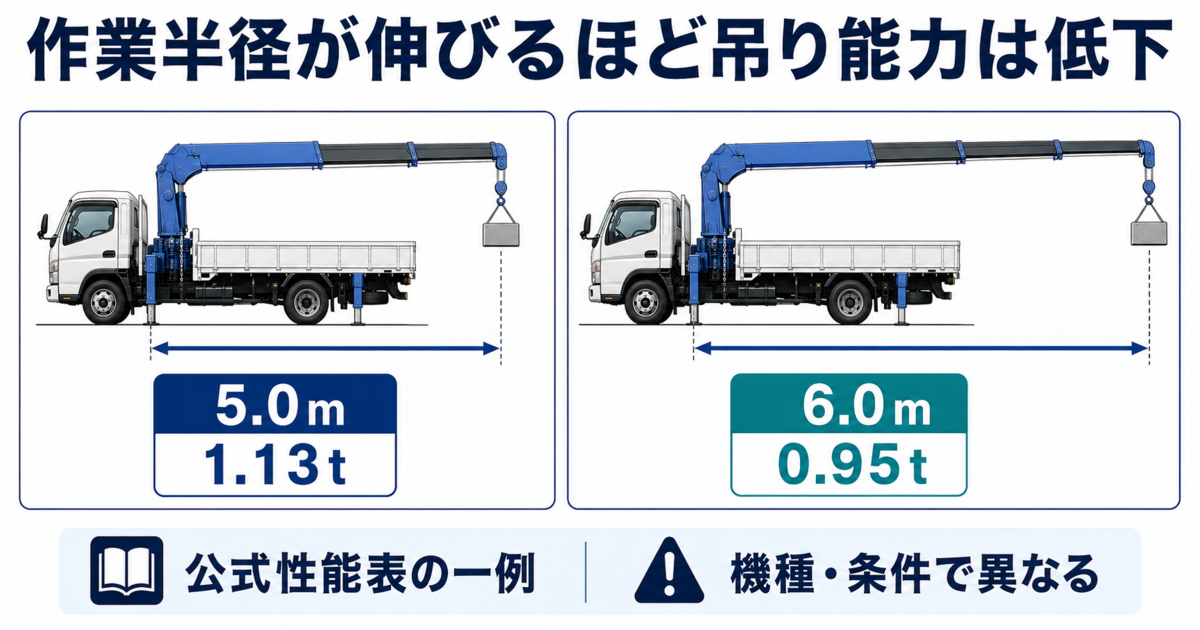

4tユニックは最大2.93t級でも、半径が伸びると大きく下がる

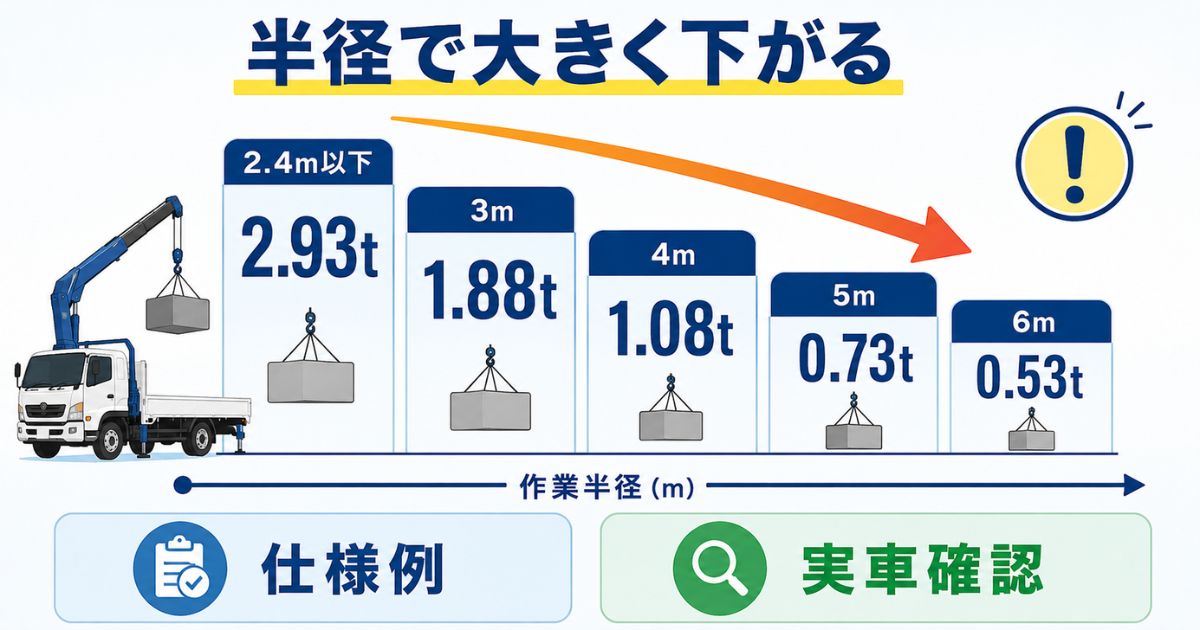

結論:4tクラスの能力表例では、短い作業半径で2.93t級の数値が出ていても、半径が伸びると1t台・0.7t台・0.5t台・0.25t程度まで下がる場合がある。
理由:作業半径が伸びるほどクレーンにかかる負担が増え、同じ荷物でも安全に吊れる重量が小さくなるため。
補足:以下は4tクラスの定格総荷重表の一例であり、すべての4tユニックに共通する保証値ではない。実車の型式・ブーム長・アウトリガー張出・吊り方向・車両仕様で変わる。
| 条件例 | 作業半径 | 定格総荷重の目安 |
|---|---|---|
| 3.34m/5.57mブーム・アウトリガー最大張出例 | 2.4m以下 | 2.93t |
| 同上 | 3.0m | 1.88t |
| 同上 | 4.0m | 1.08t |
| 同上 | 5.0m | 0.73t |
| 10.0mブーム例 | 4.0m以下 | 1.03t |
| 同上 | 6.0m | 0.53t |
| 同上 | 9.8m | 0.25t |
注意:定格総荷重には、フックや吊り具などの質量を含めて考える必要がある。荷物本体が定格いっぱいまで吊れるとは限らないため、最終判断は実車の能力表・取扱情報・現場責任者の確認に従う。
1tの荷物でも、作業半径次第では成立しない場合がある
結論:「1tだから4tユニックなら大丈夫」とは言い切れない。
理由:短い作業半径では成立する可能性があっても、障害物を避けて半径が伸びる、ブームを長く伸ばす、アウトリガーを十分に張り出せない、前方吊りになる、といった条件では定格総荷重を下回る場合がある。
補足:たとえば能力表例では、5m付近で0.7t台、6m付近で0.5t台になる条件もある。1tの荷物を扱う場合でも、作業半径とブーム条件を合わせて確認する必要がある。
具体:作業半径の考え方を掘り下げたい場合は、4tユニックの作業半径で能力低下を防ぐ確認ポイントを併せて確認する。
吊り荷重量は、荷物本体だけでなく吊り具・治具・梱包材も含めて見る
結論:能力表と照合する重量は、荷物本体だけでなく、吊り具・治具・フック・梱包材・付属品を含めて考える。
理由:現場で実際にクレーンへかかる荷重は、吊る対象物の本体重量だけでは決まらないため。
補足:設備品・建材・機械などは、カタログ重量と現場の実重量がずれることもある。吊り具や重心位置まで含めて確認する。
具体:「荷物本体重量+吊り具+治具+梱包・養生材+付属品」を合計し、余裕を見て能力表の該当条件と照合する。
能力表の読み方(初心者が迷うポイントを潰す)
結論:能力表は「作業半径」「ブーム条件」「アウトリガー張り出し」「吊り方向」を先に合わせてから定格荷重を確認する。
理由:能力表の数値は、特定の条件を満たす前提で示されており、条件が違うとそのまま適用できない。
補足:同じ半径でも、ブーム長や姿勢条件で定格荷重が変わる場合がある。詳しい数値表の読み分けは、4tユニックの定格荷重表で作業半径ごとの吊り能力を確認すると整理しやすい。
具体:能力表を確認する前に、現場側で「半径」「置き場」「障害物」「設置スペース」「ブーム長」「吊り方向」を箇条書きで確定させる。
成立しない原因|現場で「吊れない」を起こす典型要因(失敗例→回避策)

アウトリガーの張り出し不足(設置ができない/十分に出せない)

結論:アウトリガーを十分に張り出せないと、能力発揮の前提が崩れて成立しにくい。
理由:アウトリガーは安定性を確保する装置であり、張り出し条件が満たせない場合は能力表の前提に合わない。
補足:スペース不足は手配担当が見落としやすいが、現場では致命的になりやすい。アウトリガーの張り出し寸法や設置条件を詰めたい場合は、4tユニックのアウトリガー寸法と張り出し条件で確認する。
具体:狭小地、道路沿い、境界ブロック横、建物際では張り出し制限が出やすい。
- ⚠️ 失敗例:設置スペース不足で張り出せず、予定半径での吊りが成立しない
- ✅ 回避策:事前に設置スペースを確認し、張り出し不足なら段取り変更・車格変更・外注を検討する
地盤が弱い・水平が取れない(安全上の不成立)
結論:地盤が弱い、または水平が取れない場合は安全上の理由で作業が成立しない。
理由:沈み込みや傾きがあると転倒リスクが増え、能力表の条件に合っていても安全判断で中止が必要になるため。
補足:雨天後、埋戻し直後、砕石敷きの不足、側溝や地下埋設物の近くなどでは、見た目以上に地盤が弱い場合がある。
具体:必要に応じて敷板などで養生し、水平が確保できない場合は設置場所や作業方法を見直す。アウトリガーの基本手順は、アウトリガーの出し方と注意点で確認できる。
車両仕様・クレーン段数の差(同じ“4t”でも能力が違う)
結論:同じ4tユニックでも、仕様差により吊り上げ荷重が異なる。
理由:クレーンの仕様・段数・車両構成・ホイールベースなどの違いが、定格荷重の差となって現れるため。
補足:「4t」「5段ブーム」「2.93t吊り」などの呼び方だけでは、現場条件に合うか判断できない。ブーム段数の違いを整理したい場合は、4tユニックのブーム長さと3段・4段・5段の違いを確認する。
具体:レンタルや外部手配では、車両の型式・クレーン型式・能力表・ブーム条件を確認してから確定する。
作業半径の見積もりミス(想定より遠い/障害物で回り込み)
結論:作業半径の見積もりミスは、成立しない原因として起きやすい。
理由:障害物や旋回制限で吊り位置がずれると半径が伸び、定格荷重が下がって不成立になりやすいため。
補足:現地での回り込みが必要になると、計画上の半径より長くなる。荷置き位置・車両の寄せ位置・旋回範囲を事前に確認する。
具体:旋回範囲が不安な場合は、ユニック車の旋回範囲と設置前に確認すべき理由も確認しておくとよい。
前吊り・横方向の作業で能力が制限される
結論:前吊りや条件の悪い方向への吊り作業は、能力表どおりに判断できない場合がある。
理由:ユニック車は後方・側方・前方など、吊る方向によって安定条件が変わるため。前方領域では能力が制限される資料例もあり、自己判断で進めるのは危険になる。
補足:「少しだけなら前から吊れる」と考えるのではなく、前吊りの可否・制限・禁止条件を手配先や現場責任者に確認する。
具体:前吊りのリスクを詳しく確認する場合は、ユニック車の前吊り禁止の理由と代替策で整理する。
吊れる・載る・運べる・入れるは別判断

クレーン能力だけで4tユニックの手配を決めない

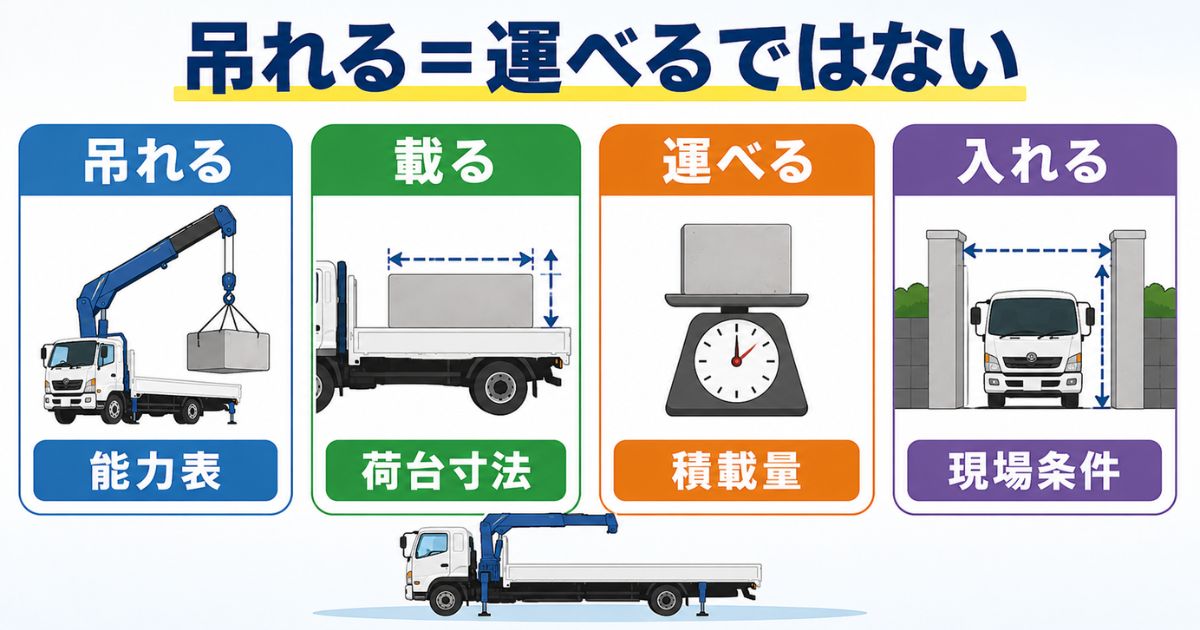

結論:4tユニックの判断は「吊れるか」だけでは足りない。
理由:クレーンで吊れる重量、荷台に載る寸法、車両として運べる積載量、現場へ入れる寸法・道幅は、それぞれ別の確認項目だから。
具体:次の4項目を分けて確認する。
| 判断項目 | 確認するもの | 主な確認先 |
|---|---|---|
| 吊れる | 作業半径・ブーム条件・定格総荷重 | クレーン能力表 |
| 載る | 荷台寸法・内寸・荷姿 | 荷台寸法図・内寸 |
| 運べる | 最大積載量・車両総重量・架装重量 | 車検証・仕様書 |
| 入れる | 全長・全幅・全高・道幅・駐車スペース | 現場寸法・道路条件 |
寸法・積載量・重量の確認先
吊れる重量とは別に、荷台寸法や積載量を確認したい場合は、次の順に確認すると整理しやすい。
- ✅ 車両全体の寸法は、4tトラックの寸法図の見方で確認する
- ✅ 荷台に載るかは、4tトラックの荷台寸法図や4tトラックの内寸で確認する
- ✅ 容積の目安は、4tトラックは何立米かで確認する
- ✅ 運べる重さは、4tトラックの積載量と4tトラックの重量・車両総重量で確認する
- ✅ 現場に入れるかは、4tトラックが曲がれる道幅や4tトラックの駐車場条件で確認する
選び方・比較・実践|4tで行くか、上位に上げるかの判断(チェックリスト/比較表あり)
手配前チェックリスト(必須)
結論:手配前に「半径・重量・設置条件・仕様」をチェックリストで揃えると不成立を防ぎやすい。
理由:成立しない原因の多くは、半径見積もりと設置条件、仕様確認の不足から発生する。
補足:吊り荷の重量だけでなく、吊り荷の形状・重心・吊り具も判断に影響する。作業手順全体を確認したい場合は、ユニック車の使い方と基本操作の流れも参考になる。
具体:次の項目が揃った状態で、能力表の該当条件を照合する。
- ✅ 作業半径(吊り位置と旋回中心の距離)
- ✅ 吊り荷重量(梱包・付属品・吊り具を含めた想定)
- ✅ 吊り荷形状・重心(偏荷重の可能性)
- ✅ 障害物・旋回制限(回り込みで半径が伸びないか)
- ✅ 設置スペース(アウトリガー張り出し可否)
- ✅ 地盤・水平(沈み込み・傾きリスク)
- ✅ 車両仕様・クレーン段数(能力表の確認)
比較表(必須)
結論:作業条件を「短半径・中半径・長半径」で分け、必要情報を揃えると判断が早い。
理由:半径の区分で必要な確認項目が明確になり、能力表照合の漏れを減らせる。
補足:数値の断定ではなく、「情報が揃っているか」を可視化する用途で使う。
具体:次の比較表に現場条件を当てはめ、空欄が残る場合は手配確定を急がない。
| 想定作業 | 半径の確認 | 重量の確認 | 設置条件(アウトリガー/地盤) | 代替案 |
|---|---|---|---|---|
| 短半径中心 | 寄せ位置で半径が伸びないか | 吊り具込みの想定重量 | 張り出し可否・水平の確保 | 段取り変更で半径短縮 |
| 中半径中心 | 障害物で回り込みが必要か | 偏荷重の可能性 | 地盤の沈み込みリスク | 設置場所の再検討 |
| 長半径になりやすい | 半径の増加要因を洗い出す | 重量の余裕があるか | アウトリガー制限が出ないか | 上位車格/外注を検討 |
失敗例→回避策(必須:まとめ)

結論:最大値だけで手配しない、半径見積もりを軽視しない、アウトリガー前提を見落とさない。
理由:不成立の大半は手配段階の確認不足で起き、現場でのリカバリーが難しい。
補足:成立しない場合は、段取り変更か上位車格・外注の判断が必要になる。
具体:次の3つを手配の禁止事項として固定する。
- ⚠️ 最大吊り上げ荷重だけで作業可否を決める
- ⚠️ 作業半径の見積もりを現地任せにする
- ⚠️ アウトリガーの張り出し前提を確認せずに手配を確定する
4tで成立が厳しい条件が見えているなら、4tで厳しい時に6tユニックへ切り替える判断軸を先に比較しておくと、現場停止前に代替案を決めやすい。
費用感|レンタル/購入/外注の考え方(一般化しすぎず条件提示)
レンタルで確認すべきポイント(仕様・能力表・現場条件)
結論:レンタルは柔軟性が高い一方、仕様と能力表の確認を省略すると不成立リスクが上がる。
理由:手配先の車両仕様が想定と異なる場合があり、能力表照合が未実施だと現場でズレが出る。
補足:費用は条件で変動するため、料金の断定ではなく比較軸で整理する。
具体:作業半径・吊り荷重量・設置条件を先に伝え、能力表の条件で成立する仕様か確認してから確定する。
購入を検討するなら「発生頻度×停止リスク」で考える
結論:吊り作業の発生頻度と停止リスクが高い場合は、購入の検討余地が出る。
理由:繰り返し手配が必要な現場では、仕様の一貫性と手配の確実性がメリットになる。
補足:購入判断でも、能力表と現場条件の一致が前提になる。
具体:緊急対応が多い場合、毎回の手配調整より、仕様固定による停止回避が価値になることがある。
外注(クレーン作業/別車格)を選ぶ判断基準
結論:4tユニックで成立しない場合は、段取り変更か外注・上位車格を選ぶ。
理由:成立しない条件での強行は安全上のリスクが高く、停止判断が合理的になる。
補足:外注は費用だけでなく、リスク低減と確実性が価値になる。
具体:吊り上げ作業の段取りや前吊りの注意点まで含めて安全確認を詰めたい場合は、ユニック車の吊り上げ作業で確認すべき安全ポイントを確認すると、成立しない状態を作らない観点を補強しやすい。
長半径になりやすい、設置スペースが厳しい、地盤が不安などの条件がある場合は、ユニックで無理な条件かトラッククレーン外注かを早めに見極めて段取りを変えると、代替手段の選び方を整理しやすい。
安全・法規・資格の注意(YMYL:確認手順)

能力表・取扱情報・現場条件の一致が前提
結論:吊り作業は、能力表と取扱情報、現場条件の一致が前提になる。
理由:定格荷重は条件付きで定められており、条件が違う場合は適用できない。
補足:この記事の数値は手配前の目安であり、最終判断は実車の能力表・取扱説明・現場責任者・事業者ルールに従う。
具体:作業半径を確定し、能力表の該当条件で成立するか確認し、設置条件(アウトリガー・地盤・水平)を照合する。
- ✅ 作業半径を先に確定する
- ✅ 能力表の該当条件で定格荷重を確認する
- ✅ アウトリガー・地盤・水平の前提条件を照合する
資格・作業体制はつり上げ荷重に応じて確認する
結論:移動式クレーンや玉掛け作業は、つり上げ荷重や作業内容に応じた資格・教育・作業体制の確認が必要になる。
理由:5t以上、1t以上5t未満、1t未満など、つり上げ荷重の区分によって必要な資格・講習・教育の考え方が変わるため。
補足:記事内の数値表は「吊れる目安」を整理するものであり、作業資格や安全体制の代替にはならない。
具体:資格・玉掛け・作業範囲・合図者・立入禁止範囲は、事業者ルール・現場責任者・公的資料・手配先の案内に従って確認する。
作業可否の最終判断は誰がどう行うか
結論:作業可否の最終判断は、事業者ルールと現場責任者の確認フローに従って行う。
理由:現場の安全管理は体制と手順で担保され、個人の感覚判断に依存しないことが重要になる。
補足:PTO操作やクレーン操作の前提が不安な場合は、ユニック車PTOの役割と仕組みやユニック車PTOスイッチの操作方法を確認し、無理に作業を進めない。
具体:手配担当は、半径・重量・設置条件・仕様を揃え、現場責任者が成立条件を確認できる状態に整える。
無理な作業をしない(再掲)
結論:成立しない状態で吊り作業を強行しない。
理由:条件不一致は転倒・落下など重大事故につながりやすい。
補足:停止判断は失敗ではなく安全管理の一部になる。事故防止の基本を確認したい場合は、ユニック車の安全対策やユニック車の転倒・横転リスクも確認する。
具体:段取り変更で半径を短縮できない場合は、上位車格や外注へ切り替える。
4tユニックの吊り上げ荷重でよくある質問
まとめ & CTA
要点:4tユニックは最大2.93t級の仕様例があるが、作業半径で能力は大きく変わる。能力表と条件一致が必須になり、不成立要因(アウトリガー・地盤・仕様差・半径ミス・前吊り)を事前につぶす必要がある。
次の行動:作業半径・吊り荷重量・設置条件(アウトリガー/地盤)をチェックリストで整理し、能力表の該当条件で成立するか確認してから4tユニックの手配を決める。
- 🧭 半径を先に確定し、能力表の該当条件で成立可否を確認する
- 🧭 設置スペースと地盤条件を揃え、アウトリガー前提を崩さない
- 🧭 吊れる・載る・運べる・入れるを分けて確認する
- 🧭 成立しない場合は段取り変更か上位車格・外注へ切り替える
